Windows 10 не видит компьютеры в сети 80070035

После обновления билда Windows 10 до 1803 или выше (1809, 1903, 1909) некоторые пользователи заметили, что они теперь не могут подключиться к общим папкам

После обновления билда Windows 10 до 1803 или выше (1809, 1903, 1909) некоторые пользователи заметили, что они теперь не могут подключиться к общим папкам сетевым папкам на соседних компьютерах в сети, или к каталогу на сетевом NAS хранилище.

Проводник Windows не может даже отобразить список общих сетевых папок на соседних компьютерах (как с Windows 10, так и с Windows 7). При попытке открыть любую сетевую папку появляется ошибка:

Сетевая ошибка

Windows не может получить доступ к \NAS

Проверьте правильность написания данного имени. В противном случае возможно проблема с вашей сетью. Для определения проблем с сетью щёлкните кнопку «Диагностика».

Код ошибки 0x80070035.

Не найден сетевой путь.

Windows 10 не может получить доступ ошибка 0x80070035 Не найден сетевой путь

В английской версии Windows 10 эта ошибка выглядит так:

Windows cannot access \share

Error code: 0x80070035.

The network path not found.

Windows 10 1803 ошибка 0x80070035 The network path not found

При этом с других компьютеров (с более старыми версиями Windows 10, 8.1 или 7), телефонов и других устройств вы можете спокойно открывать и использовать сетевые папки в локальной сети.

Попробуем разобраться, как исправить ошибку с кодом “0x80070035. Не найден сетевой путь” в Windows 10.

Содержание:

  • В Windows 10 по-умолчанию отключен протокол SMB v1
  • Гостевой вход без проверки подлинности
  • Отключение SMB1 и SMB2
  • Настройки просмотра сетевого окружения в Windows 10
  • Доступ к NAS или Samba хранилищу из Windows 10 с сохранённым паролем

В Windows 10 по-умолчанию отключен протокол SMB v1

В первую очередь нужно понять, связана ли проблема с тем, что в Windows 10 1709 и выше по умолчанию отключен устаревший и небезопасный протокол доступа к сетевым файлам и папкам – SMB v1.0. Если сетевое устройство, к которому вы подключаетесь поддерживает доступ к общим файлам только по протоколу SMBv1 (например, старая версия NAS хранилища, компьютер с Windows XP/Windows Server 2003), то последние билды Windows 10 по-умолчанию не смогут подключиться к сетевым папкам на таком устройстве. И при доступе к ресурсу
\SharedDeviceName
вы можете получить ошибку “0x80070035”.

В Windows 10 вы можете проверить, включен ли у вас протокол доступа к сетевым ресурсам SMBv1 с помощью команды:

Dism /online /Get-Features /format:table | find "SMB1Protocol"

Dism узнать, включен ли smb1 протокол

В нашем примере видно, что на компьютере отключен протокол SMB1:

SMB1Protocol                                 | Disabled
SMB1Protocol-Client                          | Disabled
SMB1Protocol-Server                          | Disabled

Вы можете включить клиент для доступа к сетевым устройствам с поддержкой протокола SMBv1 через Панель управления (Программы -> Программы и компоненты -> Включение или отключение компонентов Windows -> Поддержка общего доступа к файлам SMB 1.0 / CIFS -> Клиент SMB 1.0 / CIFS). Можно вызвать окно установки компонентов, выполнив команду optionalfeatures.exe.

Windows 10 включить компонент Клиент SMB 1.0 / CIFS

Либо вы можете включить клиент SMB 1 командой DISM:

Dism /online /Enable-Feature /FeatureName:"SMB1Protocol-Client"

После установки клиента SMBv1 нужно перезагрузить компьютер.

Dism установка SMB1Protocol-Client

После перезагрузки проверьте, появился ли доступ к сетевой папке.

Важно! Нежелательно включать поддержку клиента SMB1, а тем более SMB1-Server, т.к. этот протокол является уязвимым и имеет большое количество инструментов удаленной эксплуатации уязвимости. Если вам не нужен протокол SMB v1 для доступа к старым устройствам, обязательно отключите его.

В Windows 10 17090 и выше клиент SMBv1 автоматически удаляется, если он не использовался более 15 дней.

Гостевой вход без проверки подлинности

Если вы используете анонимный доступ к NAS хранилищам или другим компьютерам, нужно включить политику небезопасные гостевые входы. В Windows 1803/1709 она блокирует доступ к сетевым папкам по протоколу SMB 2.0 под анонимным (гостевым) аккаунтом. Для этого нужно в редакторе локальных политик Windows 10 (gpedit.msc) включить политику Enable insecure guest logons (Включить небезопасные гостевые входы) в секции GPO Computer Configuration -> Administrative templates -> Network (Сеть)-> Lanman Workstation.

Enable insecure guest logons (Включить небезопасные гостевые входы) в Windows 10 групповой политикой

Или вы можете разрешить сетевой доступ под гостевой записью командой:

reg add HKLMSYSTEMCurrentControlSetServicesLanmanWorkstationParameters /v AllowInsecureGuestAuth /t reg_dword /d 00000001 /f

Отключение SMB1 и SMB2

Если в вашей сети остались только устройства с поддержкой SMB v3 (Windows 8.1/Windows Server 2012 R2 и выше, см. таблицу версий SMB в Windows), вы можете исправить ошибку 0x80070035, отключив SMB1 и SMB2. Дело в том, что ваш компьютер может пытаться использовать протокол SMB 2.0 для доступа к сетевым папкам, которые разрешают только SMB 3.0 подключения (возможно с шифрованием трафика).

Сначала отключите протокол SMB 1 через Панель управления или командами:

sc.exe config lanmanworkstation depend= bowser/mrxsmb10/nsi
sc.exe config mrxsmb10 start= disabled
Dism /online /Disable-Feature /FeatureName:"SMB1Protocol"

Затем отключите протокол SMB2.0 в консоли PowerShell:

reg.exe add "HKLMSYSTEMCurrentControlSetservicesLanmanServerParameters" /v "SMB2" /t REG_DWORD /d "0" /f
sc.exe config lanmanworkstation depend= bowser/mrxsmb10/nsi
sc.exe config mrxsmb20 start= disabled
PowerShell -ExecutionPolicy Unrestricted
Set-SmbServerConfiguration –EnableSMB2Protocol $true

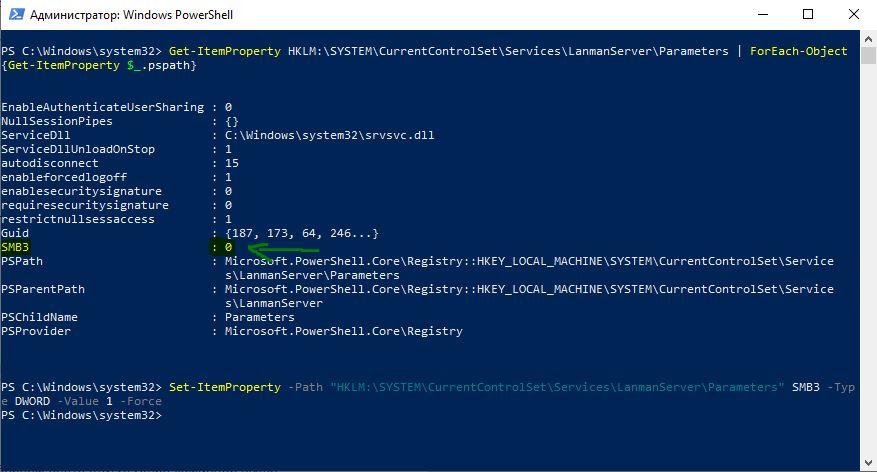

Вы можете проверить, что протоколы SMB 1 и SMB 2 отключены, выполнив команду PowerShell:

Get-SmbServerConfiguration | select "*enablesmb*"

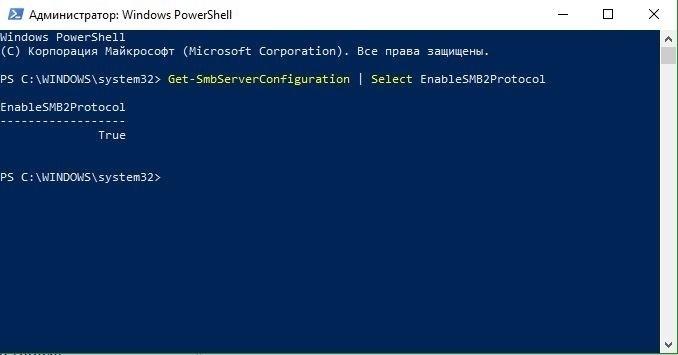

EnableSMB1Protocol              : False
EnableSMB2Protocol              : False

Get-SmbServerConfiguration проверить установленные версии smb в windows 10

Настройки просмотра сетевого окружения в Windows 10

Если ваши компьютеры находятся в рабочей группе, настоятельно советую выполнить рекомендации из статьи Windows 10 перестала видеть сетевое окружение. В частности:

В разделе Network and Sharing Center панели управления на обоих компьютерах проверьте, что в качестве текущего сетевого профиля используется частный профиль – Private (Current profile). Убедитесь, что включены следующие опции:

  • Turn on network discovery (Включить сетевое обнаружение) + Turn on automatic setup of network connected devices (Включить автоматическую настройку на сетевых устройствах);
  • Turn on file and printer sharing (Включить общий доступ к файлам и принтерам).

Включить сетевое обнаружение

В разделе All Networks (Все сети) включите опции:

  • Turn off password Protect Sharing (Отключить парольную защиту)
  • Turn on sharing (Включить общий доступ)

На обоих компьютерах сбросьте кэш DNS:

ipconfig /flushdns

И перезагрузите оба компьютера.

Что еще стоит проверить:

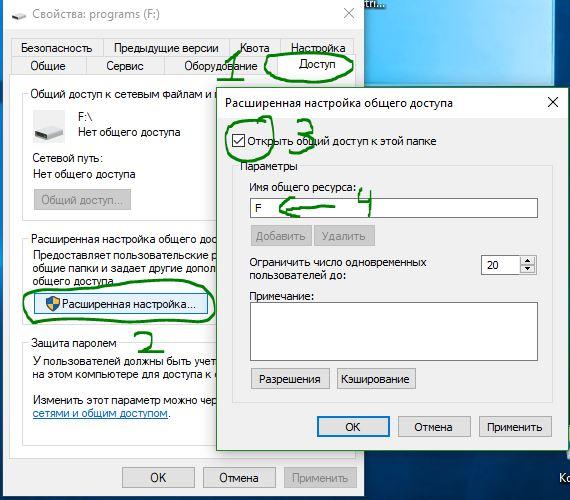

  1. В свойствах общей сетевой папки (как на уровне NTFS разрешений файловой системы, так и на уровне сетевой папки) проверьте, что у группы Everyone есть право на чтение содержимого папки;
  2. Проверьте, открывается ли сетевое хранилище по ip адресу. Для этого в окне проводника наберите \192.168.1.100 (замените на IP адрес вашего сетевого хранилища или компьютера);
  3. Если у вас на компьютере активно сразу два сетевых интерфейса (Wi-Fi и Ethernet), попробуйте временно отключить один из них и проверить доступ к ресурсам в локальной сети;
  4. Проверьте, что на вашем компьютере запущены следующие службы (откройте консоль управления службами services.msc). Попробуйте запустить данные службы и переведите их в режим автоматического запуска с задержкой (Automatic Delayed Start):
    • Хост поставщика функции обнаружения (Function Discovery Provider Host — fdPHost)
    • Публикация ресурсов обнаружения функции (Function Discovery Resource Publication — FDResPub)
    • Служба обнаружения SSDP (SSDP Discovery — SSDPSRV)
    • Узел универсальных PNP-устройств (UPnP Device Host — (upnphost)
    • Служба DNS-клиента (dnscache)
  5. Попробуйте временно отключить антивирус и/или файервол и проверить, сохранилась ли проблема при доступе к сетевому ресурсу;
  6. Попробуйте изменить имя компьютера в свойствах системы и после перезагрузки проверить доступ к ресурсам сетевого хранилища;
  7. Попробуйте отключить IPv6 протокол в свойствах вашего сетевого адаптера в Панели управления; отключить IPv6
  8. Попробуйте выполнить параметров сброс сети TCP/IP командами:
    netsh winsock reset
    netsh int ip reset
  9. Откройте консоль PowerShell и проверьте доступность удаленного компьютера по сети с помощью командлета Test-NetConnection (возможно доступ блокируется файерволом):
    Test-NetConnection 192.168.1.90 -port 445
    (если доступ не блокируется, должен появится статус TcpTestSucceeded : True)test-net-connection проверить доступность компьютера по SMB.

Доступ к NAS или Samba хранилищу из Windows 10 с сохранённым паролем

Если проблема возникает только при доступе к сетевому хранилищу NAS (или к Samba серверу на Linux), можно попробовать сохранить пароли для подключения к сетевому хранилищу NAS в менеджере паролей в Панели управления (Credential Manager: “Control Panel” -> “Credentials Manager” -> “Windows Credentials”). Затем в настройках Дополнительных параметров общего доступа включите опцию Использовать учетные записи пользователей и пароли для подключения к другим компьютерам (Use user accounts and passwords to connect to other computers).

Использовать учетные записи пользователей и пароли для подключения к другим компьютерам

Содержание

  • Способ 1: Включение SMB v1.0
  • Способ 2: Проверка настроек сетевого доступа
  • Способ 3: Сброс кеша DNS и сети
  • Способ 4: Отключение протокола IPv6
  • Способ 5: Проверка работы служб
    • Дополнительные меры
  • Вопросы и ответы

Как исправить ошибку доступа по сети 0x80070035 в Windows 10

0x80070035 — ошибка в работе локальной сети, возникающая при попытке пользователя подключиться к общим сетевым ресурсам. Основной ее причиной является сбой или изменение сетевых настроек, инициированное обновлениями, сторонним программным обеспечением или самим пользователем. Сопровождается неполадка лаконичным сообщением «Не найден сетевой путь».

Способ 1: Включение SMB v1.0

В последних сборках Windows 10 обеспечивающий общий доступ к файлам протокол SMB v1.0 по умолчанию отключен, поэтому вы не сможете подключиться к общей сетевой папке, если та располагается на устройстве под управлением старой операционной системы. В этом случае, чтобы иметь возможность подключаться к сетевым ресурсам, включите в Windows 10 поддержку протокола SMB v1.0.

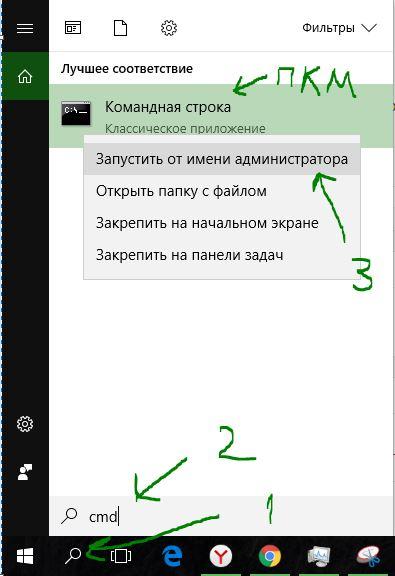

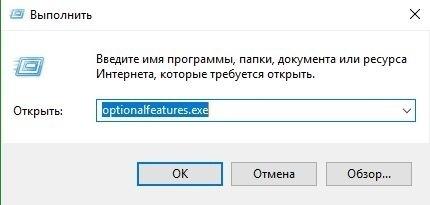

  1. Откройте нажатием клавиш Win + R диалоговое окошко быстрого выполнения команд, вставьте в него команду optionalfeatures и нажмите клавишу Enter.

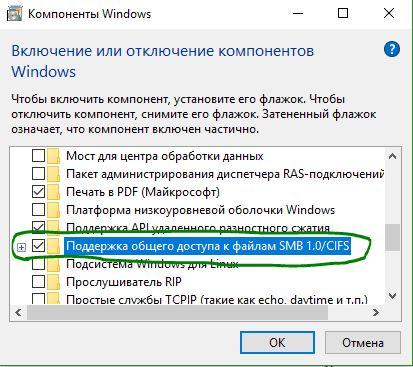

  2. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-1

  3. В открывшемся окне «Компоненты Windows» найдите пункт «Поддержка общего доступа к файлам 1.0/CIFS» и отметьте его флажком. Если пункт имеет вложенные элементы, разверните его и отметьте флажком элемент «Клиент SMB 1.0 / CIFS».
  4. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-2

  5. Дождитесь установки компонента и перезагрузите компьютер, чтобы изменения вступили в силу.
  6. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-3

Способ 2: Проверка настроек сетевого доступа

Убедитесь, что в операционной системе не сбились настройки общего доступа. Если конфигурация сети у вас отличается от описанной ниже, измените ее.

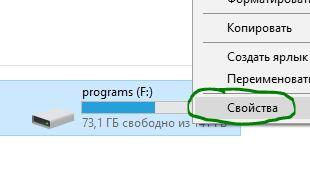

  1. Зайдите в сетевые настройки, для чего кликните правой кнопкой мыши по значку интернет-подключения в системном трее и из контекстного меню выберите пункт «Открыть «Параметры сети и интернет»».
  2. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-4

  3. Убедитесь, что задан тип сети «Частная». Если сеть имеет тип «Общедоступная», нажмите кнопку «Свойства», чтобы выбрать другой профиль.
  4. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-5

  5. Активируйте в следующем окне «Сеть» радиокнопку «Частные» и вернитесь.
  6. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-6

  7. Нажмите «Центр управления сетями и общим доступом».
  8. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-7

  9. В новом классическом окне нажмите слева ссылку «Изменить дополнительные параметры общего доступа».
  10. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-8

  11. Разверните блок «Частная» и активируйте, если они не активированы, опции «Включить сетевое обнаружение» и «Включить общий доступ к файлам и принтерам».
  12. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-9

  13. Теперь разверните блок «Все сети», включите общий доступ и отключите парольную защиту. Это дополнительная, а не обязательная мера.
  14. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-10

Способ 3: Сброс кеша DNS и сети

Сбросьте сетевые настройки на обоих компьютерах, это устранит последствия сбоев в работе сети. Сделать это можно из интерфейса приложения «Параметры» или из «Командной строки». Для начала попробуйте обойтись сбросом кеша DNS.

  1. Запустите от имени администратора «Командную строку» или «Windows PowerShell».
  2. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-11

    Lumpics.ru

  3. Выполните команду ipconfig /flushdns.
  4. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-12

Если очистка кеша DNS не поможет, сбросьте сетевые настройки.

  1. Откройте приложение «Параметры», зайдите в раздел «Сеть и Интернет» и нажмите расположенную в нем ссылку «Сброс сети».
  2. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-13

  3. В следующем окне нажмите кнопку «Сбросить сейчас».
  4. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-14

  5. Перезагрузите компьютер.

Вы также можете сбросить сеть альтернативным способом, выполнив в запущенной с повышенными правами «Windows PowerShell» одну за другой команды:

netsh int ip reset
netsh int tcp reset
netsh winsock reset

Как исправить ошибку доступа по сети 0x80070035 в Windows 10-15

После перезагрузки вам нужно будет заново изменить тип профиля сети на «Частная» и настроить параметры общего доступа.

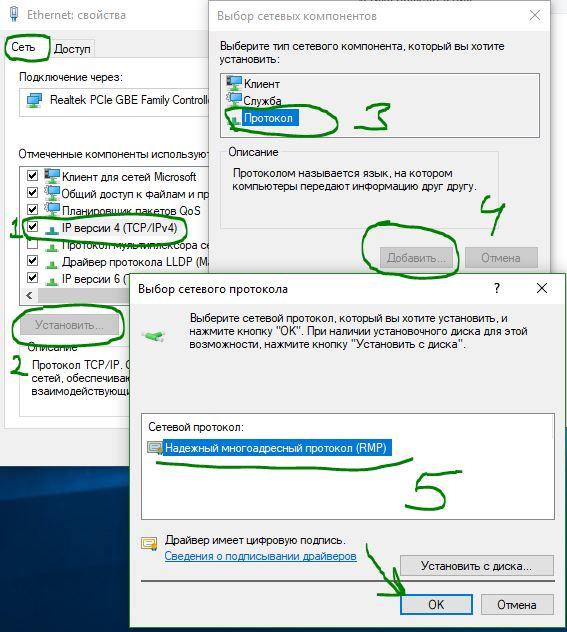

Способ 4: Отключение протокола IPv6

Попробуйте отключить протокол IPv6 в свойствах сетевого адаптера. Не исключено, что это дополнительное решение поможет вам устранить ошибку 0x80070035.

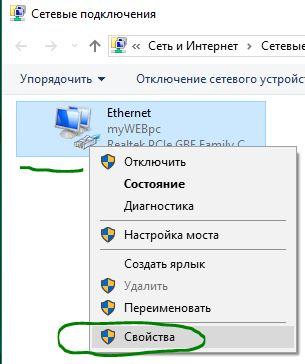

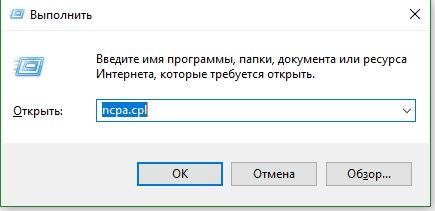

  1. Откройте «Сетевые подключения», для чего выполните в окошке Win + R команду ncpa.cpl.
  2. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-16

  3. Откройте «Свойства» рабочего сетевого адаптера.
  4. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-17

  5. Снимите флажок с чекбокса «IP версии 6 (TCP/IPv6)» и сохраните настройки.
  6. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-18

Способ 5: Проверка работы служб

Проверьте работу обеспечивающих сетевой обмен данными служб — они должны быть запущены.

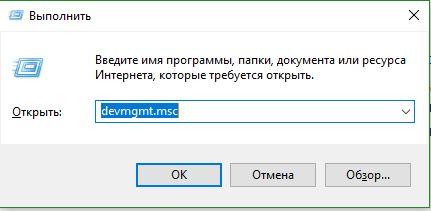

  1. Откройте оснастку управления службами, выполнив в диалоговом окошке Win + R команду services.msc.
  2. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-19

  3. Отыщите в списке следующие службы:
    • «Хост поставщика функции обнаружения»;
    • «Публикация ресурсов обнаружения функции»;
    • «Служба обнаружения SSDP»;
    • «Узел универсальных PNP-устройств»;
    • «Служба DNS-клиента».
  4. Они должны иметь статус «Выполняется», в противном случае откройте «Свойства» службы двойным по ней кликом или из ее контекстного меню.
  5. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-20

  6. Выставьте тип запуска «Автоматически», сохраните настройки и перезагрузите компьютер.
  7. Как исправить ошибку доступа по сети 0x80070035 в Windows 10-21

Дополнительные меры

Кроме описанных выше решений, можно попробовать принять дополнительные меры, например отключить на время проверки доступа антивирусную программу и брандмауэр. Не будет лишним также проверить права доступа на общую сетевую папку, в частности убедиться, что у группы «Все» имеются права на чтение содержимого расшаренного каталога.

Подробнее:
Отключение антивируса
Включение общего доступа в Windows 10

Еще статьи по данной теме:

Помогла ли Вам статья?

В некоторых случаях, например, при настройке парка компьютеров возникает необходимость соединения всех устройств в одну локальную сеть. Что позволяет совместно использовать ресурсы каждого ПК (игры, документы, файлы или программы).

В основном настройка проходит без каких-либо сбоев, и лишь в некоторых случаях при попытке доступа к одному из устройств можно встретить ошибку 0x80070035 с текстом «не найден сетевой путь». Данная проблема наиболее распространена в Windows 10 и 7.

Давайте разберем данный сбой более подробно и попробуем самостоятельно его исправить.

Содержание статьи

  1. Причины появления
  2. Проверяем наличие драйверов
  3. Настраиваем общий доступ
  4. Активация протокола IPV4
  5. Отключаем протокол IPV6

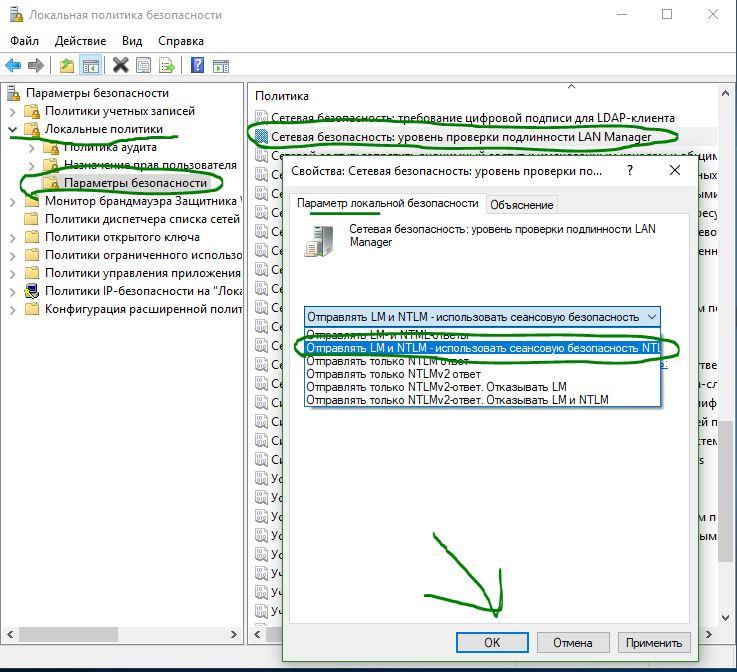

  6. Настраиваем политику безопасности
  7. Включаем SMB 1
  8. Правка реестра
  9. Запуск служб
  10. Очищаем кэш и сбрасываем настройки
  11. Отключаем брандмауэр
  12. Другие способы
  13. Более подробно в этом видео
  14. Комментарии пользователей

Причины появления

Как и с любой другой ошибкой, код 0x80070035 может появляться абсолютно по разным причинам. Чаще всего это:

  • Не установленные драйвера на сетевую карту.
  • Не настроенный общий доступ.
  • Отключенный протокол
  • Включенный протокол
  • Неверно настроенная сетевая безопасность.
  • Выключенная поддержка SMB v1/CIFS.
  • Неверно настроенный реестр.
  • Не запущены необходимые службы.
  • Переполненный кэш DNS или измененные настройки сетевого протокола.
  • Включенный брандмауэр (файрвол).

Теперь, после того, как мы разобрались с причинами появления, предлагаю перейти к практической части по исправлению сбоя 0x80070035.

Проверяем наличие драйверов

Первым делом проверяем, что драйвера на сетевую карту установлены корректно и работают без сбоев.

Для этого:

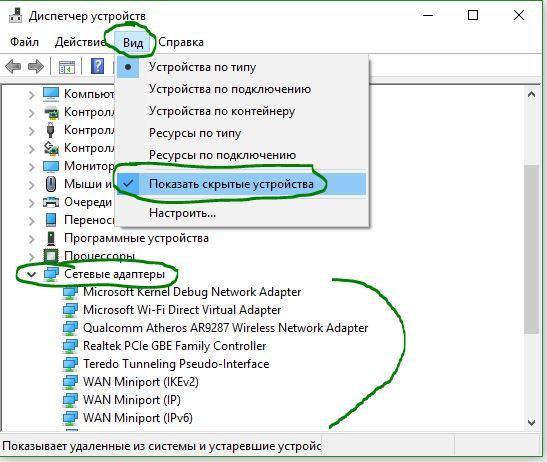

  1. Запускаем диспетчер устройств и входим во вкладку «Сетевые адаптеры».
  2. Щелкаем правой мышкой по имеющемуся компоненту, обычно он имеет в своем названии «Realtek» и заходим в «Свойства».свойства адаптера
  3. Обращаем внимание на графу «Состояние устройства», в ней должно быть указано, что устройство работает нормально. Если это так, то переходим к следующему шагу. В противном случае следует установить актуальную версию драйвера.состояние устройства

Иногда помогает обновление драйверов, даже если они работают в штатном режиме.

Если драйвера на сетевой адаптер не были установлены изначально, то адаптер будет отображен во вкладке «Другие устройства» и может иметь название «Неизвестное», «Ethernet контроллер» или аналогичное. Тогда нужно установить свежие драйвера, скачав их с официального сайта производителя системной платы.

Настраиваем общий доступ

Нередко ошибка 0x80070035 — не найден сетевой путь появляется по причине неправильно настроенного общего доступа в Windows 10. Поэтому целесообразно все это дело проверить.

Для этого:

  1. Щелкните правой мышкой по нужному объекту и перейдите в его свойства.свойства папки
  2. Переместитесь во вкладку «Доступ» и нажмите по кнопке «Расширенной настройки».расширенные настройки
  3. Установите галочку напротив опции «Открыть общий …» и нажмите «ОК».предоставляем доступ
  4. Теперь запускаем поиск, нажав на значок лупы и вводим «Панель управления».открываем панель управления
  5. Открываем раздел «Сеть и интернет». При этом у вас должно быть включено состояние просмотра «Категория» в верхней части экрана.раздел сети и интернета
  6. Переходим в «Центр управления сетями».центр управления
  7. Заходим в раздел изменения параметров общего доступа.настраиваем дополнительные параметры
  8. Выставляем разрешения для всех существующих пунктов, кроме опции с парольной защитой, его нужно отключить.включаем обнаружение
  9. После этого доступ по сети будет открыт, осталось сохранить изменения и перезагрузить ПК.

Теперь проверьте результат, ошибка 0x80070035 должна быть устранена.

В некоторых случаях помогает объединение компьютеров в одну общую группу с профилем «Домашний» или «Частный». В Windows 7 изменить профиль можно через «Центр управления сетями», щелкнув по параметру сети.

изменение параметра сети

Затем возвращаемся в главное меню и заходим в «Выбор домашней группы и параметров …».

раздел создания группы

Создаем группу и выставляем разрешения.

В Windows 10 профиль меняется немного иначе:

  1. Воспользовавшись поиском открываем «Состояние сети».состояние сети
  2. Затем находим пункт «Изменить свойства».изменяем свойства
  3. После чего меняем профиль на «Частный».меняем профиль
  4. Затем необходимо заново открыть «Центр управления сетями» и перейти в раздел «Домашней группы», создать ее и произвести все необходимые настройки, выставив все разрешения.создаем домашнюю группу

Внимание! Начиная с обновления 1803, домашняя группа была полностью удалена из системы. В качестве альтернативного варианта разработчики предлагают использовать панель «Поделиться» в верхней части проводника.

параметр поделиться

Активация протокола IPV4

В некоторых операционных системах, протокол IPV4 отключен по умолчанию, что может вызывать сбой с кодом 0x80070035.

Поэтому для начала предлагаю проверить, отключен ли IPV4 на самом деле, если да, то включим его:

  1. Переходим в «Центр управления сетями».
  2. Щелкаем по тексту изменения параметра адаптера.
  3. Заходим в свойства активного подключения.
  4. Теперь нужно переместиться во вкладку «Сеть» и убедиться, что IPV4 активен (должен быть отмечен галочкой). Если это так, то просто закрываем данное окно и переходим к следующему шагу. В противном случае двигаемся далее.активация IPV4
  5. Нажимаем «Установить».устанавливаем протокол IPV4
  6. В окне выбора выбираем «Протокол» и жмем «Добавить».окон добавления протокола
  7. Затем выбираем «Надежный многоадресный …» или «Reliable Multicast …» и щелкаем «ОК».выбираем параметр
  8. Перезагружаем ПК и проверяем результат.

Все должно работать.

Отключаем протокол IPV6

По идее, IPV6 не должен вызывать никаких проблем, как это было в Windows 7. Но видимо Windows 10 (особенно это касается обновления 1809) по-прежнему юна и не доработана, что некоторым пользователям помогает избавиться от ошибки «не найден сетевой путь» только полное отключение IPV6.

Как это сделать

  1. По аналогии с предыдущим разделом, нужно войти в центр управления сетями и перейти в свойства активного подключения.
  2. Снять галочку с пункта «IPV6» и нажать «ОК».выключаем IPV6
  3. Перезагрузить систему.

Выполните данную процедуру на всех компьютерах – участниках будущей сети.

Настраиваем политику безопасности

Еще один вариант устранения сбоя с кодом 0x80070035 «не найден сетевой путь» – внести изменения в политику безопасности.

Что мы и сделаем:

  1. Нажимаем «WIN+R» и вводим фразу secpol.msc для открытия локальной политики.вводим команду
  2. Выбираем раздел «Локальные политики» и перемещаемся в «Параметры безопасности».редактируем политику
  3. В основном окне находим пункт «Сетевая безопасность: Уровень проверки подлинности LAN …», щелкаем по нему мышкой и заходим в свойства.
  4. Во вкладке «Параметр …» выбираем «Отправлять LM и NTLM – использовать сеансовую …», затем нажмите «ОК».выставляем значения

Проблема должна быть решена.

Включаем SMB 1

Существуют три версии протокола SMB. Первая версия по умолчанию была отключена разработчиками Windows 10 в целях повышения безопасности, что скорее всего и вызвало ошибку в обнаружении сетевого пути с кодом 0x80070035. Сам компонент является устаревшим и вместо него функционируют версии SMB 2 и 3. Однако этого бывает недостаточно для правильной работы системы.

Поэтому для решения данной проблемы предлагаю включить SMB 1.

Как это сделать:

  1. Открываем «Программы и компоненты» через «Панель управления» или используя поисковую строку в нижней части экрана.
  2. Перемещаемся в подраздел включения компонентов.устанавливаем компоненты
  3. В списке компонентов находим SMB 1 и активируем его, установив галочку. Щелкаем «ОК».активируем SMB 1
  4. Перезагружаем систему и проверяем, все ли работает.

Если данный способ не принес никакого положительного эффекта, то значит дело в другом. Продолжаем разбираться и переходим к следующему пункту.

Правка реестра

Любая нестабильно работающая программа или операционная система способна нарушать целостность реестра. В результате чего как раз-таки выскакивает ошибка 0x80070035. Поэтому в обязательном порядке нужно проверить реестр, и при необходимости внести корректировки.

Для этого:

  1. Открываем консоль команд с помощью клавиш «WIN+R», затем в строку вводим regedit и жмем «ОК».
  2. В левой части окна переходим по пути HKLMSYSTEMCurrentControlSet ServicesLanmanWorkstation ParametersAllowInsecureGuestAuth, дважды щелкаем по нему, смотрим на значение, если стоит «0», то меняем на «1» и жмем «ОК».
  3. Закрываем окно редактора и перезапускаем ПК.

Теперь все должно работать.

Запуск служб

Если вы по-прежнему продолжаете получать уведомление о ненайденном сетевом пути, то скорее всего на вашем компьютере не запущены соответствующие службы, требуемые для правильной работы сетевых компонентов Windows 10.

Запустим же их:

  1. Открываем строку поиска, нажав на значок лупы на панели задач, вводим в нее «Службы» и переходим в соответствующий раздел.включаем службы
  2. Теперь необходимо перейти в свойства каждой службы, из перечисленных ниже, нажав правой кнопкой мышки и изменить тип запуска на «Автоматический». Службы, которые нам нужны:

Закрываем все окна и проверяем результат.

Очищаем кэш и сбрасываем настройки

Иногда избавиться от ошибки 0x80070035 получается с помощью сброса кэша DNS и сетевых настроек.

Порядок действий будет следующим:

  1. Запускаем командную строку и поочередно вводим в нее следующие команды: 1) ipconfig /flushdns, 2) ipconfig /release, 3) netsh winsock reset, 4) netsh int ip reset. Каждая команда должна сопровождаться нажатием «Enter».
  2. После того, как все будет выполнено, закрываем консоль и перезапускаем систему.

Если и это не помогло устранить проблему, то переходим к следующему пункту.

Отключаем брандмауэр

Речь идет о брандмауэре, который присутствуют в каждой системе и антивирусе. Это своего рода защитный экран, который очень часто блокирует попытку соединения с компьютером, в связи с чем приходится изменять его выключать или изменять параметры.

Но, чтобы проверить, действительно ли дело в защитном экране, предлагаю полностью брандмауэр и антивирус.

Инструкция:

  1. Запускаем строку поиска, вводим в нее «Брандмауэр» и заходим в соответствующий раздел.
  2. Щелкаем по пункту отключения брандмауэра.
  3. Активируем имеющиеся пункты отключения и нажимаем «ОК».

Антивирус же обычно отключается правым нажатием по иконке с выбором пункта приостановления защиты. Но опять же, смотря какое защитное ПО у вас установлено, например, DR.WEB получается отключить только через меню «Компоненты защиты», передвинув ползунки влево.

Другие способы

Если ничего из вышеизложенного не принесло результата и ошибка 0x80070035, сообщающая о том, что сетевой путь не был найден продолжает появляться в Windows 10, то попробуйте выполнить еще одно действие.

  • Убедитесь, что общий доступ настроен верно. Перейдите в свойства папки, диска или прочего компонента, который необходимо расшарить. Затем откройте вкладку «Доступ» и щелкните по кнопке «Общий доступ». Удостоверьтесь, что для пользователя с именем «Все» выставлены необходимые привилегии. Если подобного пользователя и вовсе не существует, то добавьте его.

Надеюсь, что хоть одно из предоставленных решений вам поможет. Если же нет, то поделитесь проблемой в комментариях, и я постараюсь вам помочь.

Более подробно в этом видео

Всем привет! Если вы читаете эти строки, значит столкнулись с той же самой проблемой что и я. При открытии сетевой папки или устройства через Проводник, вы видите ошибку с текстом «Не найден сетевой путь» или «Windows не может получить доступ к…». Обычно код ошибки один и тот же – 0x80070035. Проблема возникает на любой операционной системе Windows 10, 11, 7 или 8.

Чаще всего ошибка всплывает после определенного обновления ОС. Все дело в том, что разработчики Microsoft c 1709 обновы полностью выключили использование старых протоколов, которые, в свою очередь, используются более устаревшими системами, из-за чего и возникает проблема. Например, у вас один комп с Windows 7 и на нем все хорошо, а вот второй с Windows 10 уже не может получить доступ к второму ПК из-за старых протоколов.

В статье ниже я поэтапно расскажу вам, что нужно делать, чтобы проблема больше не возникала. Если в процессе возникнут какие-то трудности, вылезет ошибка – вы можете всегда обратиться ко мне в комментариях. Я или кто-то из команды WiFiGiD.RU вам обязательно поможет.

Содержание

  1. ШАГ 1: Включение и настройка SMB
  2. ШАГ 2: Открываем доступ
  3. ШАГ 3: Отключение IPv6
  4. ШАГ 4: Дополнительные советы
  5. Задать вопрос автору статьи

ШАГ 1: Включение и настройка SMB

0x80070035 не найден сетевой путь в Windows 10

Смотрите, SMB 1 – это один из протоколов, которые используются в сети Windows. На более старых компьютерах и системах используется первая версия SMB. А вот с обновлением 1703 в Windows 10 и 11 этот протокол выключен, хотя он есть в системе.

  1. Запускаем командную строку с правами администратора.
  2. Вводим команду:
dism /online /Get-Features /format:table | find "SMB1Protocol"
  1. После этого вылезут 4 строчки. Если во всех строчках указано свойство «Включен», значит проблема не в SMB – переходим к следующего шагу. Если же хоть одна строчка «Отключена» – дальше выполняем инструкции из этой главы.

80070035 не найден сетевой путь в Windows 10: ошибка сети

  1. Можете закрыть консоль. Теперь зажимаем клавиши:

+ R

  1. В окошко применяем команду:

optionalfeatures.exe

80070035 не найден сетевой путь в Windows 10: ошибка сети

  1. Находим папку с настройками SMB версии 1.0 и включаем все конфигурации. В конце жмем «ОК».

ВНИМАНИЕ! Почему же вообще был отключен SMB 1? – этот протокол имеет уязвимость, через которую когда-то активно распространялись вирусы. Самым популярным был – WannaCry. Если же вы не хотите открывать уязвимость, то у вас есть второй выход – обновить ОС на других компьютерах или использовать более новые версии Windows (10 или 11) с последними обновлениями.

80070035 не найден сетевой путь в Windows 10: ошибка сети

ШАГ 2: Открываем доступ

Если прошлый шаг не дал результата, то, скорее всего, есть проблема с сетевым доступом компьютера. Нам нужно этот доступ открыть. Обращу ваше внимание, что все нижеприведенные инструкции мы будем проводить на компе, к которому мы не можем добиться доступа.

  1. Открываем панель управления. На старых версиях винды панель находится сразу в меню «Пуск». В более новых Windows 10 и 11 панель можно открыть через поиск. Или используя клавиши:

+ R

  1. Вводим команду:

control

80070035 не найден сетевой путь в Windows 10: ошибка сети

  1. Находим «Центр управления сетями и общим доступом».

80070035 не найден сетевой путь в Windows 10: ошибка сети

  1. Слева выбираем «Изменить дополнительные параметры общего доступа».

80070035 не найден сетевой путь в Windows 10: ошибка сети

  1. Смотрите в профиль сети – по идее должна быть активна «Частная» сеть. Далее внизу разрешаем сетевое обнаружение и включаем общий доступ к папкам, файлам и принтерам. После чего сохраняем изменения.

80070035 не найден сетевой путь в Windows 10: ошибка сети

  1. На всякий случай – откройте консоль с правами администратора и по очереди вводим три команды:

ipconfig /flushdns

netsh winsock reset

netsh int ip reset

  1. Перезагружаем компьютер.

ШАГ 3: Отключение IPv6

IPv6 по умолчанию включен в системе. Но есть проблема – он иногда криво работает на некоторых сборках. Сам встречал подобную проблему у себя на работе. Поэтому лучше выключить эту штуку:

  1. Используем наши любимые кнопки:

+ R

  1. Вводим:

ncpa.cpl

80070035 не найден сетевой путь в Windows 10: ошибка сети

  1. Далее вы должны увидеть несколько подключений. У компьютера к сети может быть только два: по проводу (Ethernet) и через Wi-Fi – выберите именно то подключение, через которое ваш ПК подключен к сети. Жмем ПКМ и заходим в «Свойства».

80070035 не найден сетевой путь в Windows 10: ошибка сети

  1. Находим в списке IPv6, отключаем его и жмем «ОК», чтобы применить настройку.

80070035 не найден сетевой путь в Windows 10: ошибка сети

ШАГ 4: Дополнительные советы

Если после этого ошибка возникает повторно, я бы на вашем месте попробовал дополнительные рекомендации из этой статьи. Там описаны все нюансы и моменты настроек сети и общего доступа.

11 шагов для исправления ошибки Windows 10 – 0x80070035 не найден сетевой путь

Людям, которые владеют несколькими компьютерами, часто приходится объединять устройства в одну локальную сеть. Однако после настройки оборудования при попытке открыть папку подключенного ПК появляется ошибка 0x80070035 с сообщением о том, что не найден сетевой путь на Windows 10. Проблема не даст человеку получить доступ к компьютеру, поэтому неполадки нужно как можно скорее устранить, предварительно ознакомившись с причинами возникновения.

Что означает ошибка с кодом «0x80070035 не найден сетевой путь»

0x80070035 – системная ошибка, которая ограничивает доступ к ПК, расположенному в одной локальной сети с другим компьютером. До тех пор, пока проблема не будет решена, сетевое хранилище не получится открыть.

screenshot_1

Подобного рода сбои происходят по следующим причинам:

  • отсутствие актуальных драйверов для сетевой карты;
  • отключение общего доступа;
  • запрещен гостевой вход;
  • деактивирована поддержка SMB v1/CIFS;
  • сбой в реестре;
  • вмешательство брандмауэра Windows 10;
  • заполненное хранилище для кэша DNS;
  • неправильные настройки сетевой безопасности.

Наличие большого количества возможных причин возникновения проблемы заставляет пользователя тратить много времени на устранение неполадок. Однако ошибка все равно исправляется при условии соблюдения всех требований инструкции.

screenshot_2

Способы исправления проблемы

Не существует универсального метода устранения неполадки, которая запрещает доступ к сетевому хранилищу. Но есть несколько вариантов развития событий. В процессе решения проблемы рекомендуется рассмотреть наиболее вероятные причины возникновения неполадок (изменение настроек доступа), и только потом переходить к радикальным мерам вроде сброса параметров.

screenshot_3

Проверка настройки общего доступа

Чтобы исправить ошибку, сначала нужно проверить настройки. Возможно, для хранилища, которое не удается открыть, выставлен запрет на доступ со стороны другого устройства. Для решения проблемы понадобится:

  • Кликнуть ПКМ по директории, которую не получается открыть.

screenshot_4

  • Выбрать «Свойства».

screenshot_5

  • Перейти в раздел «Доступ».

screenshot_6

  • Открыть расширенные настройки.

screenshot_7

  • Отметить галочкой пункт «Открыть общий доступ» и сохранить изменение параметров.

screenshot_8

При переходе в расширенные настройки Виндовс может потребовать ввести пароль, поскольку вход в раздел осуществляется только с правами Администратора. После успешного сохранения настроек требуется проверить, исчезла ли ошибка.

Если проблема осталась, следует перейти к следующему этапу:

  • Откройте «Панель управления» через «Поиск».

screenshot_9

  • Перейдите в раздел подключения к интернету.

screenshot_10

  • Откройте «Центр управления сетями».

screenshot_11

  • Зайдите в параметры доступа.
  • Активируйте сетевое обнаружение, а также включите общий доступ.

screenshot_12

Важно. Не забудьте при этом объединить компьютеры в группу, выбрав личный профиль или аккаунт для дома.

Чаще всего ошибка исправляется уже после первого этапа. Но если она сохранилась, все равно остается множество вариантов решения проблемы.

Совместное использование IP-адреса компьютера

Чтобы один компьютер мог получить доступ к другому по сети, нужно установить совместное использование IP-адреса. Операция выполняется через Командную строку и меню «Выполнить».

Инструкция:

  • Нажмите клавиши «Win + R».
  • Введите запрос «cmd».

screenshot_13

  • Вбейте через КС команду «ipconfig /all».

screenshot_14

  • Скопируйте адрес, который указан напротив пункта «IPv4-адрес».

screenshot_15

  • Снова откройте меню «Выполнить».

screenshot_16

  • Введите скопированный адрес и через «/» добавьте букву «F». Должен получиться запрос формата «//192.168.1.5/F».

screenshot_17

После ввода каждой команды не забывайте нажимать клавишу «Enter». В противном случае изменения не сохранятся. Но даже при соблюдении всех требований инструкции на экране может появиться сообщение об ограничении доступа. Тогда следует активировать гостевые входы.

Включение гостевых входов

Этот вариант помогает в том случае, если при попытке настроить совместное использование IP-адреса меню «Выполнить» выдает ошибку. Для устранения проблемы понадобится:

  • Нажать «Win + R».
  • Ввести запрос «gpedit.msc».

screenshot_18

  • Открыть раздел с конфигурацией ПК, а затем перейти к «Рабочей станции Lanmann» (можно воспользоваться поиском).
  • В открывшемся окне «Включить небезопасные гостевые входы» выставить значение «Включено».

screenshot_19

Теперь хранилище должно открываться без запрета на доступ. А в случае сохранения ограничений есть смысл проверить состояние сетевой карты.

Проверка Диспетчера устройств

Одна из наиболее частых причин, вызывающих ошибку, заключается в конфликте драйверов сетевой карты. ПО следует обновить или переустановить. Для этого понадобится:

  • Открыть Диспетчер устройств.

screenshot_20

  • Во вкладке «Вид» разрешить показ скрытого оборудования.
  • В разделе с сетевыми адаптерами кликнуть ПКМ по используемой сетевой карте.

screenshot_21

  • Выбрать пункт «Обновить драйвера».

screenshot_22

На заметку. Чтобы перейти в Диспетчер устройств, можно воспользоваться поиском, меню «Пуск» или вводом запроса «devmgmt.msc» через окно «Выполнить».

screenshot_23

Не исключено, что при попытке обновить программное обеспечение пользователь увидит сообщение об отсутствии апдейтов. В таком случае понадобится удалить, а затем установить заново драйверы. Если и это действие завершится неудачно, рекомендуется выполнить установку вручную, предварительно скачав дистрибутив ПО с официального сайта производителя сетевой карты.

Добавление протокола IPv4 через TCP/IP

Проблема бывает связана с неправильно выставленными настройками сетевых протоколов. Пользователю нужно включить IPv4, обратившись к следующей инструкции:

  • Запустите меню «Выполнить».
  • Введите команду «ncpa.cpl».

screenshot_24

  • Кликните ПКМ по названию своего сетевого подключения.
  • Откройте «Свойства».

screenshot_25

  • В разделе «Сеть» отметьте галочкой «IP версии 4 (TCP/Ip4)» и нажмите «Установить».

screenshot_26

  • В качестве типа сетевого компонента выберите «Протокол», нажмите «Добавить» и активируйте надежный многоадресный протокол.
  • Сохраните настройки.

screenshot_27

После этого компьютеры в локальной сети будут соединяться по правильному протоколу IPv4. В случае сохранения проблем нужно проверить настройки безопасности.

Изменение параметров сетевой безопасности

Не исключено, что доступ к папке другого компьютера блокируют настройки безопасности. Их требуется изменить:

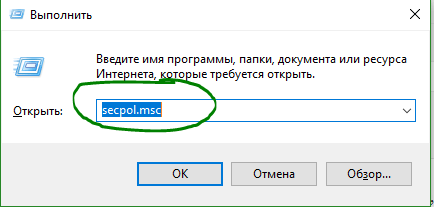

  • Через окно «Выполнить» введите команду «secpol.msc».

screenshot_28

  • Зайдите в «Параметры безопасности» через директорию локальных политик.

screenshot_29

  • Откройте политику с уровнем проверки подлинности LAN Manager.
  • Подтвердите использование сеансовой безопасности через отправку LM и NTLM.

screenshot_30

После изменения параметров необходимо нажать кнопку «Применить», и только потом «ОК». Если этого не сделать, настройки безопасности останутся прежними, и ошибка 0x80070035 никуда не исчезнет.

Включение поддержки общего доступа к файлам SMB 1

Проблема с кодом 0x80070035 бывает вызвана отключением поддержки доступа к сетевым файлам. Чтобы исправить подобную неполадку, следует:

  • Запустить окно «Выполнить».
  • Ввести запрос «optionalfeatures.exe».

screenshot_31

  • Отметить галочкой общий доступ к файлам SMB 1.0/CIFS.
  • Сохранить изменения.

screenshot_32

Далее останется проверить, удалось ли исправить ошибку. И если она продолжает давать о себе знать, необходимо обратиться к следующему варианту развития событий.

Отключение антивируса и брандмауэра

Доступ к одному из компьютеров локальной сети напрямую связан с работой антивирусных приложений. Они часто не позволяют открыть интересующую папку, блокируя ее. Сначала понадобится выключить брандмауэр Виндовс 10:

  • Найдите брандмауэр через поисковую строку.

screenshot_33

  • Перейдите в раздел включения и выключения защитника.

screenshot_34

  • Подтвердите отключение.
  • Сохраните настройки.

screenshot_35

Далее проверьте, открылся ли доступ к «проблемному» компьютеру из локальной сети. Если ничего не изменилось, отключите или удалите антивирусное приложение (Kaspersky, Avast, Dr. Web и так далее).

Отключение протокола IPv6

Зачастую активации протокола IPv4 бывает недостаточно для решения проблемы. Он вступает в конфликт с альтернативным стандартом – IPv6. Чтобы отключить «конфликтный» протокол, сделайте следующее:

  • Откройте центр управления сетями по аналогии с инструкцией для IPv4 (пункты 1-5).

screenshot_36

  • Снимите галочку с IPv6.
  • Сохраните изменения.

screenshot_37

Для уверенности можно перезагрузить компьютер. Затем останется проверить, открылся ли доступ к сетевому хранилищу.

Очищаем кэш и сбрасываем настройки

Заключительный вариант решения проблемы встроенными средствами, предполагающий очистку временных данных DNS. Для выполнения операции понадобится открыть Командную строку, а затем поочередно ввести несколько запросов:

  • ipconfig /flushdns;
  • ipconfig /release;
  • netsh winsock reset;
  • netsh int ip reset.

screenshot_38

После перезагрузки ПК проблема должна быть решена. Если этого не произошло, возникновение ошибки точно не связано с настройками ПО и оборудования компьютера.

Неполадки вашего провайдера

Вполне вероятно, что ошибка 0x80070035 появляется из-за проблем вашего провайдера. Они бывают вызваны профилактическими работами или сбоем в работе системы. Рекомендуется позвонить в службу поддержки компании, которая предоставляет услуги доступа в интернет. Во время консультации со специалистом нужно подробно описать проблему, а также дать информацию об используемом коммутаторе для локальной сети.

Во время работы с сетевыми ресурсами возникает ошибка 0х80070035. Почему она появляется? Как ее исправить? Расскажем подробнее в этой статье.

Сообщение со значением 0х80070035 означает, что по указанному пути отсутствует сетевое устройство.

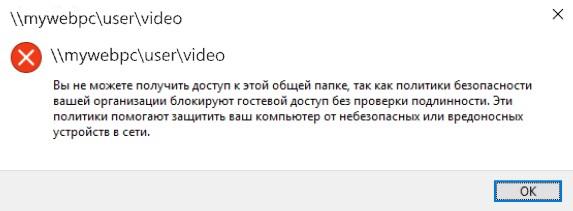

Ошибка 0х80070035

Сообщение об ошибке

Проблема проявляется по следующим причинам:

  1. Пользователь указал неверный сетевой путь.
  2. Владелец закрыл доступ к ресурсу или у запрашивающего отсутствуют соответствующие права.
  3. Неполадки с сетевым оборудованием.
  4. Отключены соответствующие сервисы Windows на стороне клиента.
  5. Разные версии проколов SMB.
  6. Межсетевой экран блокирует доступ.
  7. Неверные параметры политик безопасности.

Это наиболее часто встречающиеся причины.

Способы решения проблемы

Расскажем о пяти вариантах решения ошибки 0х80070035 в виде подробной инструкции со скриншотами.

Разблокировать доступ

Проверяем доступность сетевого ресурса. Заходим на рабочую станцию, где физически расположена сетевая папка. Открываем «Проводник», на сетевом диске вызываем контекстное меню (через клик правой кнопкой мыши), пункт «Свойства».

Свойства тома диска

Свойства тома

Откроется рабочая область с настройками рабочего тома. Переключаемся во вкладку «Доступ», нажимаем «Расширенные настройки».

Открыть доступ к папке

Открыть доступ

Отмечаем галочкой верхний пункт, как показано на рисунке выше. Придумываем имя сетевому ресурсу. В качестве примера используется буква С.

Далее переходим к разделу «Разрешения».

Перечень разрешенных пользователей для группы

Перечень разрешенных пользователей

Функция содержит список пользователей, которым предоставлен доступ к сетевому ресурсу. По умолчанию даны права на чтение. Чтобы добавить конкретного участника с определенными правами нажимаем «Добавить».

Поиск объекта в Виндоус 10

Поиск объекта

Находим участника, нажимаем ОК. Далее задаем права.

Важно! Имя пользователя должно состоять из латинских символов. В противном случае система некорректно обработает кириллицу.

Правда доступа для папки

Права доступа

Активируем необходимые правда доступа.

Мнение автора: Если сетевая папка нужна только для копирования данных, то хватит метки «Чтение». А для редактирования или удаления, потребуется выставлять галочку на соответствующих строках.

Нажимаем ОК. Изменения сохраняются, проверяем доступность ресурса

Загрузка ... Загрузка …

Сброс сетевых настроек

Следующий метод – обнуление сетевой конфигурации. Нажимаем правой кнопкой мыши на «Пуск», выбираем строку, выделенную красной рамкой на скриншоте.

Power Shell

Запуск командной строки с правами админа

Вводим команду ipconfig /flushdns, нажимаем Enter.

Очистка кэша через Пауэр Шелл

Очистка кэша

После инициации происходит очистка кэша службы DNS. Далее вводим ipconfig /release, чтобы рабочая станция не получала IP-адрес от DHCP-сервера.

Power Shell ipconfig

Отвязываем ПК

Последняя команда – ipconfig /renew. Клиент отправляет запрос DHCP, чтобы получить новый адрес.

renew

Получение нового ПК

Перезапускаем компьютер.

Проверка служб

Проверяем включение служб, которые отвечают за доступ к сетевому ресурсу. Нажимаем сочетание клавиш Win + R, вводим services.msc.

Открываем сервисы в утилите Выполнить

Открываем менеджер сервисов

Необходимо проверить работоспособность следующих служб:

  • Обнаружение SSDP,
  • DNS-клиент,
  • Публикация ресурсов обнаружения функции,
  • Хост поставщика функции обнаружения,
  • Узел универсальных PNP-устройств.

Статус каждой из них должен быть «Выполняется».

Покажем на примере одной из них, как выполнить проверку. Находим в перечне «DNS-клиент», кликаем правой кнопкой мыши, выбираем «Свойства».

Параметры службы Виндоус 10

Параметры службы

Откроется меню выбранного сервиса.

DNS Cache

Свойства DNS-клиента

Чтобы активировать службу, нажимаем «Запустить». Далее ОК, затем закрываем окна и проверяем доступность сетевой директории.

Загрузка ... Загрузка …

Добавляем протокол

В операционных системах Windows протокол SMB используется для предоставления доступа к сетевым ресурсам. Первая версия появилась в 1980 году, вторая с релизом Vista, а третья – после выхода Win 8.

Одна из причин возникновения ошибки 0х80070035 – несогласованность между протоколами из-за разных версий. Допустим, рабочая станция, которая запрашивает доступ к ресурсу, использует третий релиз, а «хранилище» – первый.

Открываем опцию «Выполнить», вводим Control.

Команда control в Windows 10

Команда control

Выбираем пункт, отмеченный красным цветом на изображении.

Панель управления Windows 10

Панель управления

С правой стороны активируем опцию «Включение компонентов».

Включение и выключение компонентов

Компоненты

Откроется список опций, доступных к активации/деактивации.

SMB 1.0

Включаем опцию SMB 1.0

Находим строку «Сервер SMB», ставим галочку напротив нее. Поддержка протокола первой версии активирована. Нажимаем ОК. Перезагружаем компьютер, чтобы Windows 10 обновил список доступных функций.

Загрузка ... Загрузка …

Проблема из-за IPv6

Продолжим тему протоколов. Windows 10, как и предыдущие две версии ОС, поддерживает работу с IPv6, хотя к середине 2019 года его планируют отключить, так как он не используется провайдерами. Он также может быть причиной проблемы с сетевым путем.

Итак, проверим состояние протокола.

Нажимаем Win + R, вводим ncpa.cpl.

ncpa.cpl

Запуск утилиты

Откроется список доступных подключений на рабочей станции. На ярлыке Ethernet вызываем контекстное меню, выбираем «Свойства».

Перечень соединений - Свойства

Перечень соединений

Важно! Для доступа к параметрам подключения необходимы права администратора.

Далее опять нажимаем «Свойства», находим строку «Протокол IPv6», снимаем с нее галочку.

Свойства подключения Ethernet

Свойства подключения

Нажимаем ОК, чтобы сохранить изменения, закрываем рабочие окна. Рабочую станцию необходимо перезагрузить, чтобы изменения вступили в силу.

Загрузка ... Загрузка …

Отключение межсетевого экрана

Windows 10 имеет встроенную защиту от сетевых атак под названием брандмауэр. Он блокирует входящие/исходящие запросы, что в свою очередь приводит к блокировке доступа. Проверим его.

Открываем утилиту «Выполнить», вводим firewall.cpl.

firewall.cpl

Открыть меню межсетевого экрана

С правой стороны выбираем пункт, отвечающий за настройки файервола.

Параметры брандмауэра Windows

Параметры брандмауэра

Откроется новая рабочая область. Переводим оба варианта в состояние «Отключить».

Отключаем файервол Виндоус

Отключаем файервол

Нажимаем ОК, закрываем окна, проверяем доступность сетевого ресурса. Если ошибка 0х80070035 не исчезла, то возвращаем параметры межсетевого экрана к предыдущему состоянию. Проблема состоит в чем-то другом.

Загрузка ... Загрузка …

Политика безопасности

Настройки политики безопасности влияют на доступ к сетевым файлам и папкам. Перейдем к параметрам, чтобы проверить корректность настроек.

Нажимаем Win + R, вводим secpol.msc.

secpol.msc команда

Вызов оснастки Windows

Откроется окно управления. Переходим по пути: «Локальные политики» – «Параметры безопасности». С правой стороны находим строку, выделенную синим на изображении.

Выбор локальной политики безопасности

Выбор политики

Двойной клик на выделенной опции открывает свойства. Задаем параметр, как показано на скриншоте.

Выбор в свойствах сетевой безопасности

Выбор опции

Нажимаем ОК и перезапускаем компьютер, чтобы активировалась политика с новым значением.

Заключение

Статья рассказала об ошибке с кодом 0х80070035, которая появляется при попытке получить доступ к сетевому ресурсу. Перечислены причины, которые приводят к появлению проблемы, и даны способы решения. Надеюсь, что вам удалось решить проблему с ошибкой.

Загрузка ... Загрузка …

Post Views: 6 708

При обращении к сетевой папке по локальной сети Windows прерывает доступ сообщением с кодом ошибки 0x80070035 «Не найден сетевой путь». При переходе в Проводник обнаруживаем, что в сетевом окружении отсутствуют общие ресурсы. Во многих случаях проблема возникает после обновления Windows 10.

Среди распространенных причин этой ошибки – поврежденные драйвера адаптера, блокировка подключения брандмауэром или антивирусом, повреждение сетевого интерфейса и прочие.

Такая проблема может проявляет себя практически на всех современных версиях ОС Windows. Обычно она вызвана следующими причинами:

  • Антивирус или брандмауэр ПК блокирует доступ к нужному сетевому ресурсу;
  • К необходимому диску (папке) не предоставлен общий сетевой доступ;
  • Имеется физическая неисправность роутера или повреждение сетевых кабелей;
  • Отключены службы ОС Виндовс, ответственные за работу сетевых компонентов;
  • Установлены другие некорректные настройки сетевого подключения.

На Win 10 проблема может быть вызвана одним из ранних обновлений, вводящим запрет на использование пустых паролей при доступе к требуемым сетевым ресурсам.

Ошибка 0x80070035 в Windows 7 или 10

Люди могут соединить два персональных компьютера или ноутбука с целью совместного доступа к файлам и папкам по локальной сети. После ряда обновлений все чаще и чаще они сталкиваются с ошибкой типа «0x80070035 Windows 10», которая сообщает о невозможности найти сетевой путь к данным. Стоит сказать, что это крайне запутанная проблема, так как ее появление может означать большое количество проблем.

Внешний вид ошибки

Сама по себе ошибка сообщает о том, что все настройки сети в общем-то верны, и она работает правильно, но человек вводит некорректное имя пути к файлам или папкам. Любой указываемый путь обязан иметь общий допустимый ресурс на связанном девайсе, а также иметь к нему необходимый доступ.

Важно! Часто случается так, что происхождение ошибки понять очень трудно, так как причин ее может быть много. В этом могут быть виноваты драйвера, некорректные настройки общего доступа, неправильное конфигурирование протоколов, засорение кэша DNS и так далее.

Временно отключите ваш антивирус и брандмауэр

Наиболее частой причиной дисфункции является блокировка сетевого подключения к другому ПК со стороны системного антивируса или брандмауэра. Временно отключите последние с целью убедиться, что они не являются факторами возникновения проблемы.

Порядок действий:

  1. Для брандмауэра это делается запуском «Панели Управления» и переходом в «Система и Безопасность».
  2. Далее выберите «Брандмауэр Защитника Windows».
  3. Нажмите на опцию слева сверху «Включение и отключение брандмауэра…».
  4. Выберите опции отключения брандмауэра, и перезагрузите ваш PC.

Также отключите брандмауэры сторонних программ, уровня «Comodo Firewall» и аналогов.

Избавляемся от дефектов Windows Update

Когда система не может корректно обновляться, то в итоге возникают дополнительные ошибки, в том числе – и 0x80004005.

Вам необходимо посмотреть на первый вариант из этой инструкции, чтобы перейти к разделу параметров, связанным с обновлением и безопасностью. Там увидите вкладку «Устранение неполадок», а справа будет несколько пунктов – нас интересует «Центр обновления…»:

Исправление неполадок центра обновления

Запускаем проверку, спустя пару минут увидим результат. Если проблемы найдены и устранены, то перезагружаем компьютер. Вдруг данный путь не привёл к желаемому результату – значит пробуем другие способы.

Советую выполнить сброс Windows Update через командную строку, запущенную с правами админа. Вот здесь найдете перечень команд.

Убедитесь, что ваши диски находятся в общем доступе

Не «расшареные» диски ПК могут выступать причинами ошибки «Не найден сетевой путь». Для исправление проблемы:

  1. Откройте Проводник, наведите курсор на нужный диск, нажмите ПКМ мышки, и выберите «Свойства».
  2. Перейдите во вкладку «Доступ», и если там стоит статус «Нет общего доступа», тогда нажмите на «Расширенная настройка», и активируйте опцию «Открыть общий доступ…».
  3. Нажмите на «Ок», после чего перезагрузите систему.

Общий доступ

Активируйте общий доступ к нужному диску (папке)

Это может быть полезным: Ошибка файловой системы 2147219196 в Windows 10 как исправить.

Включить поддержку общего доступа к файлам SMB1

Чтобы включить доступ к SMB1 в Windows 7:

  • Откройте командную строку от имени администратора;
  • Введите следующую команду:

Set-ItemProperty -Path «HKLM:SYSTEMCurrentControlSetServicesLanmanServerParameters» SMB1 -Type DWORD -Value 1 –Force

  • Закройте командную строку и перезапустите ПК, чтобы изменения вступили в силу.

Чтобы включить SMB1 в Windows 8:

  • Откройте панель управления и нажмите/коснитесь значка «Программы и компоненты».
  • Нажмите на ссылку «Включить или отключить функции Windows» слева.

Откроется файл C:WindowsSystem32OptionalFeatures.exe

  • Установите (включите) флажок/функцию поддержки общего доступа к файлам SMB 1.0/CIFS и нажмите/коснитесь кнопки OK.

Если хотите, вы также можете включить только то, что вы хотите – SMB 1.0/CIFS Client или SMB 1.0/CIFS Server. Когда все будет готово, нажмите на кнопку «Перезагрузить сейчас», чтобы немедленно перезагрузить компьютер и применить изменения.

Включить поддержку общего доступа к файлам SMB1

Чтобы включить SMB1 в Windows 8.1 и 10:

  • Откройте командную строку от имени администратора;
  • Введите приведённую ниже команду и нажмите Enter, чтобы увидеть, включён ли в настоящее время SMB1.

Dism /online /Get-Features /format:table | find «SMB1Protocol»

  • Введите следующую команду:

Dism /online /Enable-Feature /FeatureName:»SMB1Protocol» -All

  • При появлении запроса и готовности нажмите y, чтобы немедленно перезагрузить компьютер для применения.

Готово!

Включить SMB1 в Windows 8.1

Включите Enable NetBIOS через TCP/IP

В некоторых случаях необходимо ввести автоматическую активацию протокола для работы в локальных сетях NetBIOS. Для этого:

  1. Нажмите на Win+R, введите там ncpa.cpl.
  2. Выберете ваше активное сетевое подключение, наведите на него курсор мышки, нажмите ПКМ, после чего выберите «Свойства».
  3. Найдите компонент IP 4 версии, и дважды кликните на нём.
  4. Откроется окно, в котором внизу нажмите на «Дополнительно», после чего перейдите на вкладку «Wins». В опции «Параметры NetBIOS» активируйте параметр «Включить NetBIOS через TCP/IP».
  5. Перезагрузите ПК для сохранения изменений.

Задействуйте указанную опцию

Рекомендую также проверить, работает ли служба NetBIOS. Нажмите на Win+R, наберите services.msc. В списке открывшихся служб найдите «Модуль поддержки NetBIOS через TCP/IP», дважды кликните на ней, и в её свойствах установите тип запуска на «Автоматически», это поможет решить ошибку с кодом 0x80070035.

Тип запуска

Выставьте соответствующий тип запуска

Изменение параметра локальной политики

Иногда Windows не может найти сетевой путь и выбрасывает ошибку 0x80070035, когда локальной политикой заблокирован доступ к общим папкам без проверки подлинности. Чтобы снять это ограничение, нужно активировать политику небезопасных гостевых входов. Откройте Редактор локальной групповой политики командой gpedit.msc из окна «Выполнить» (Win + R).

На левой панели навигации кликните на вкладку «Конфигурация компьютер», затем перейдите по пути: Административные шаблоны – Сеть.

Дважды кликните на разделе «Рабочая станция Lanman», чтобы развернуть ее параметры.

Откройте политику «Включить небезопасные гостевые входы», измените ее значение на «Включено» и сохраните изменения. Закройте редактор и перезагрузите систему.

Теперь попробуйте подключиться к папке по сети, доступ к которой был заблокирован ошибкой 0x80070035.

Удалите скрытые сетевые адаптеры

В некоторых случаях скрытые сетевые виртуальные адаптеры могут блокировать корректное сетевое подключение к другому ПК. Нам необходимо их удалить, для этого:

  1. Нажмите на Win+R, введите devmgmt.msc и нажмите на Enter.
  2. В перечне устройств кликните на «Сетевые адаптеры».
  3. Затем вверху нажмите на «Вид», после чего на «Показать скрытые устройства». Если таковые обнаружатся (они имеют блеклый оттенок), тогда наведите на них курсор, кликните ПКМ, и выберите «Удалить устройство».
  4. Перезагрузите ваш ПК для сохранения изменений.

Отключаем брандмауэр

Брандмауэр Windows – это невидимый инструмент, который защищает наши системы от всех видов сетевых угроз, и он был включён в каждую версию Windows в течение последнего десятилетия. Поскольку он является «молчаливым» союзником, выполняющим большую часть своей работы в фоновом режиме, лишь немногие пользователи взаимодействуют с ним на регулярной основе, и ещё меньше людей знают, что это за инструмент и как он работает.

Что такое брандмауэр Windows

Брандмауэр Windows – это приложение безопасности, созданное Microsoft и встроенное в Windows, предназначенное для фильтрации сетевых данных, передаваемых в вашу систему Windows и обратно, и для блокировки вредоносных соединений и/или программ, которые их инициируют. Брандмауэр Windows впервые был включён в Windows XP (ещё в 2001 году), и с тех пор он улучшался в каждой новой версии Windows.

До 2004 года его называли брандмауэром подключения к Интернету, и в то время это был довольно простой и глючный брандмауэр с множеством проблем совместимости. Пакет обновления 2 (SP2) для Windows XP изменил название на Брандмауэр Windows, а также представил и улучшил основные возможности, такие как фильтрация и блокировка входящих соединений.

Что брандмауэр Windows делает

Брандмауэр Windows может обеспечить ваш компьютер или устройство защитой от атак из локальной сети или интернета, но при этом предоставить вам доступ к сети и интернету. Поскольку брандмауэр Windows фильтрует трафик, проходящий через ваш компьютер, он также может останавливать типы вредоносных программ, которые используют сетевой трафик для распространения, например, атаки троянских коней и черви. Ещё одна полезная возможность заключается в том, что он может фильтровать как исходящие, так и входящие соединения с вашим компьютером Windows и блокировать нежелательные. Брандмауэр использует предопределённый набор правил для обоих типов сетевого трафика, но его правила могут редактироваться и изменяться как пользователем, так и программным обеспечением, устанавливаемым пользователем. По умолчанию брандмауэр Windows позволяет выполнять множество задач, таких как работа в интернете, использование приложений для обмена мгновенными сообщениями, подключение к домашней группе в локальной сети, обмен файлами, папками и устройствами и т. д. Правила применяются по-разному в зависимости от профиля сети, установленного для активного сетевого подключения.

Большинство программ Windows, которым требуется доступ к интернету и сети, автоматически добавляют свои исключения в брандмауэр Windows, чтобы они могли работать правильно. Если они не добавляют такое исключение, брандмауэр Windows отображает предупреждение безопасности, в котором они просят вас разрешить им доступ к сети. По умолчанию брандмауэр Windows устанавливает флажок, соответствующий используемому сетевому подключению. Вы можете выбрать один из вариантов или оба, в зависимости от того, что вы хотите сделать. Если вы хотите разрешить программе подключаться к сети и Интернету, нажмите или коснитесь «Разрешить доступ». Если вы хотите заблокировать доступ, нажмите «Отмена».

Если вы используете Windows с учётной записью пользователя, который не является администратором, вы не увидите таких запросов. Все программы и приложения фильтруются в соответствии с правилами, существующими в брандмауэре Windows. Если приложение не соответствует этому правилу, оно автоматически блокируется без отображения каких-либо запросов. Брандмауэр Windows включён по умолчанию в современных версиях Windows, таких как Windows 10, Windows 7 и Windows 8.1, и он работает в фоновом режиме в качестве службы. Он только предлагает пользователям, когда им нужно принять решение. Вам не придётся открывать его, если вы не хотите увидеть его статус или настроить его работу.

Что не делает брандмауэр Windows

Брандмауэр Windows не может защитить вас от любых злонамеренных атак. Это инструмент, который всегда следует использовать в сочетании с хорошей антивирусной программой, поскольку он действует как барьер между вашим компьютером и внешним миром. Он не может защитить ваш компьютер с Windows от вредоносных программ, которые уже присутствуют на нем. Если случится так, что ваш компьютер заражён шпионским или вымогательским ПО, то брандмауэр Windows не сможет остановить обмен данными между вредоносным кодом и удалёнными хакерами. Для этой задачи вам понадобится сторонний инструмент.

Вы можете включить или выключить брандмауэр Windows, только если вы являетесь администратором. Ваш параметр применяется ко всем учётным записям пользователей, которые существуют на вашем устройстве Windows. Кроме того, если вы решите отключить брандмауэр Windows, убедитесь, что у вас установлена надёжная альтернатива, например, сторонний брандмауэр или антивирус. Основы брандмауэра Windows и его работы не так сложны. Однако, если вы хотите испачкать руки и настроить более продвинутые правила, которые определяют, как это работает, вам нужно немного научиться, прежде чем делать это.

Если вы на 100% уверены, что конфигурация внутренней сети работает должным образом, но ошибка не устранена, необходимо отключить сторонний брандмауэр. Большинство современных антивирусных ПО оснащены сторонними брандмауэрами. Этот дополнительный защитный слой более чем приветствуется, но он не может гарантировать, что он не будет мешать вашей внутренней сети. Процедура отключения антивирусного программного обеспечения зависит от марки антивирусного приложения. Чтобы отключить брандмауэр Защитника Windows, выполните следующие действия:

  1. Нажмите Win+R, чтобы открыть окно «Выполнить» и войти в панель управления. Нажмите Enter, чтобы открыть окно панели управления.
  2. В списке параметров щёлкните и откройте брандмауэр Защитника Windows.
  3. В списке слева нажмите Включить или отключить брандмауэр Защитника Windows.

Отключить брандмауэр Защитника Windows

Включите опцию обнаружения сети

Перейдите в «Панель управления», потом «Сеть и Интернет», далее в «Центр управления сетями». Слева выберите «Изменить дополнительные параметры…», и активируйте опцию «Включить сетевое обнаружение». Сохраните произведённые изменения, это может помочь избавиться от проблемы с кодом 0x80070035.

Сетевое обнаружение

Задействуйте сетевое обнаружение

Запуск служб

Вот как проверить и снова включить службу TCP/IP NetBIOS Helper в Windows 8 и других версиях:

  • На панели поиска Windows введите Services и откройте Services из списка результатов.
  • Перейдите к TCP/IP NetBIOS Helper.
  • Щёлкните правой кнопкой мыши и откройте Свойства.
  • В разделе «Тип запуска» выберите «Автоматически» и подтвердите изменения.

Перезагрузите компьютер и проверьте, устранена ли проблема.

Включить службу TCP/IP NetBIOS Helper

Настройте пароли в Диспетчере учётных данных

Перейдите в «Панель управления», в строке поиске справа сверху введите «Диспетчер учётных данных», кликните на найденный результат. Здесь нажмите на «Учётные данные Виндовс», а затем на надпись «Добавить учётные данные Windows». Последовательно, один за другим, введите пользовательское имя и пароль для каждой машины, подключённой к сети. Убедитесь, что каждое имя и пароль, набираемые вами, используются для входа на требуемый ПК (или сетевую локацию).

Данные для PC

Введите данные для каждого PC

Откройте права на папку, которая недоступна

Для этого кликните на ней пкм и переходите в свойства. Вам нужен раздел «Доступ» — щелкайте по кнопке «Общий доступ».

Убедитесь, что для пользователя «Все» установлены права. Если его нет, то выберите из списка сверху и добавьте.

Советуем вам также прочитать статью про то, как исправить ошибку при запуске приложения 0xc000007b.

Ещё ряд пользовательских решений

По отзывам пользователей, также могут помочь следующие способы:

  • Если пользователи сети имеют русские имена (записанные кириллицей), измените имена учетных записей пользователей на латинские аналоги;
  • Удалите обновление КВ3172729;
  • Проверьте работоспособность вашего роутера. Выключите его на пару секунд, а затем включите устройство обратно.

Рекомендуем к прочтению: Срок действия вашей лицензии Windows 10 истекает что делать.

Как исправить ошибку 0x80004005 windows

Ошибка 0x80004005 переводится как неуказанная ошибка и обычно наблюдается, когда пользователь не может получить доступ к общим папкам, дискам, виртуальным машинам, а также при невозможности установки обновлений Windows. Устранение этой проблемы зависит от того, где и как возникает сообщение об ошибке, и поскольку в этой ошибке не указано конкретно, какова фактическая проблема, даже в Microsoft справочнике она определяется как «Неопределенная ошибка».

С помощью этого руководства вы сможете решить проблему. Я собрал рабочие решения для различных сценариев и поместил их в этот пост. См. Ниже содержание, а затем используйте решение, применимое к вашему сценарию.

Ошибка 0x80004005 на VirtualBox

Обычно это раздел реестра, который вызывает проблемы.

  1. Удерживайте клавишу Windows и нажмите R. Введите regedit и нажмите OK.

  2. Перейдите к следующему пути реестра:
  3. Если этот ключ существует, удалите его и повторите попытку. Если удаление ключа не помогает, попробуйте отключить антивирус.

Если ошибка все ещё возникает, тогда:

  • Удалите антивирус, проверьте его и затем переустановите. Замените антивирус другим, например, AVG или Essentials безопасности.

Ошибка 0x80004005 при доступе к общей папке или диску

Мы будем использовать regedit для создания значения LocalAccountTokenFilterPolicy.

  1. Удерживайте клавишу Windows и нажмите R
  2. Введите regedit и нажмите OK.
  3. Перейдите к следующему пути в regedit

HKLMSOFTWAREMicrosoftWindowsCurrentVersionPoliciesSystem

  • Для 32-разрядной системы создайте новое значение DWORD, с названием LocalAccountTokenFilterPolicy. Для 64-разрядной системы создайте QWORD (64-разрядный), с названием LocalAccountTokenFilterPolicy.
  • В любом случае установите значение в числовое значение 1 (значение включено) и не забудьте нажать «ОК».
  • Обычно значение LocalAccountTokenFilterPolicy создается до того, как вы сможете установить значение данных; нет проблем, просто дважды щелкните и измените данные с 0 на 1.
  • Как только это будет сделано, перезагрузите компьютер и посмотрите, можете ли вы теперь обращаться к общим дискам или папкам.
  • Если проблема повторяется после выполнения всех вышеперечисленных действий; тогда

    Удерживая клавишу Windows и нажмите R и введите hdwwiz.cpl, чтобы открыть Диспетчер устройств. Выберите «Сетевые адаптеры», затем выберите «Вид» в меню и выберите «Просмотр скрытых устройств».

    Разверните сетевые адаптеры, и если вы увидите Microsoft 6to4 Adapters, затем удалите их все, щелкнув правой кнопкой мыши и выбрав «Удалить устройство».

    После этого перезагрузите компьютер и проверьте.

    Ошибка 0x80004005 при установке Windows 7 или Windows Server 2008 R2 с пакетом обновления 1

    Скачать и запустить CheckSUR из здесь . После того, как средство готовности к обновлению системы завершит проверку компонентов в системе, запустите сканирование SFC.

    E_FAIL (0x80004005) При настройке VirtualBox на Ubuntu

    Если вы пытаетесь выделить виртуальную машину более 3 ГБ ОЗУ, убедитесь, что хост — это 64-разрядная система, и разрешено использование истинного аппаратного обеспечения (VT-x)

    Не удалось открыть сеанс для виртуальной машины

    В некоторых сеансах на виртуальной машине (VirtualBox) вы можете увидеть следующую ошибку.

    Чтобы устранить проблему, откройте Центр управления сетями и выберите «Изменить настройки адаптера». Щелкните правой кнопкой мыши свой адаптер только для хостинга Virtualbox и выберите «Свойства». Включите «VirtualBird NDIS6 Bridget Networking Driver», если он отключен, и снова проверьте. Теперь VirtualBox должен работать нормально. Если нет, включите Virtual Network NDIS6 Bridget Networking Driver для каждого сетевого адаптера (Ethernet, WiFi …) и всегда снимите флажок NDIS6 и протестируйте.

    Удаление Microsoft 6to4

    Чтобы решить эту проблему, вы должны удалить Microsoft 6to4-устройства из своего диспетчера задач. Имейте в виду, что вы можете не видеть эти устройства, потому что они скрыты по умолчанию. Таким образом, вы увидите их только после включения опции Показать скрытые устройства.

    Ниже приведены шаги для удаления этих устройств.

    1. Удерживайте клавишу Windows и нажмите R
    2. Введите devmgmt.msc и нажмите Enter.

  • Нажмите «Вид» и выберите «Показать скрытые устройства».
    1. Дважды щелкните Сетевые адаптеры
    2. Щелкните правой кнопкой мыши устройство Microsoft 6to4 и выберите «Удалить» . Повторите этот шаг для всех устройств Microsoft 6to4, которые вы видите в списке

    Как только вы закончите, перезагрузите компьютер. Ваша проблема должна быть решена после повторного входа в Windows.

    Ошибка 0x80004005 При извлечении файлов

    Если вы получаете эту ошибку при попытке извлечь или открыть ZIP-файлы или файлы .rar, у вас есть несколько потенциальных исправлений.

    Способ 1. Попробуйте использовать другую утилиту для извлечения

    Во-первых, убедитесь, что файл не защищен паролем, а утилита разахиватора не оборудована для обработки файлов, защищенных паролем. Вы можете сделать это, загрузив еще одну утилиту, например 7Zip, и посмотрите, требуется ли вам указать пароль при попытке открыть или извлечь один и тот же архив .zip или .rar.

    Способ 2. Отключите защиту антивирусом в реальном времени

    Другая возможная причина — чрезмерный защитный пакет сторонних разработчиков. При определенных условиях несколько сторонних антивирусных пакетов будут блокировать извлечение zipped-файлов. Если вы используете внешний сторонний антивирус вместо стандартного набора безопасности (Защитник Windows), вы можете попытаться временно отключить защиту в реальном времени или защиту вашего стороннего AV-адаптера и выяснить, устранена ли проблема.

    В случае, если вы больше не сталкиваетесь с ошибкой 0x80004005, подумайте об удалении вашего текущего пакета сторонних поставщиков и перейдите в другой пакет безопасности. Если вы хотите избежать других конфликтов, подобных этому, подумайте над встроенным решением безопасности.

    Метод 3: Повторная регистрация jscript.dll и vbscript.dll

    Если первые два возможных решения вам не удались, попробуем другой подход. Некоторым пользователям удалось зафиксировать их, перерегистрировав несколько DLL (библиотеки динамических ссылок) в расширенной командной строке. Чтобы быть более точным, этот метод попытается устранить проблему, перерегистрировав jscript.dll (библиотеку, используемую при запуске JScript) и vbscript.dll (модуль, содержащий функции API для VBScript). Вот краткое руководство о том, как это сделать:

    1. Нажмите клавишу Windows + R, чтобы открыть окно «Выполнить». Затем введите «cmd» и Ctrl + Shift + Enter и нажмите « Да» в приглашении UAC (Контроль учетных записей пользователей), чтобы открыть повышенную командную строку.
    2. В командной строке с повышенными правами введите следующую команду и нажмите Enter:
    3. В том же приглашении с повышенным командованием введите следующую команду и нажмите Enter:
    4. Перезагрузите компьютер и убедитесь, что вы можете открывать или извлекать файлы .zip или .rar без получения ошибки 0x80004005 .

    Ошибка 0х80004005 при записи дискового образа

    Появление ошибки при работе с дисковыми образами связано практически всегда с отсутствием активированной версии Windows. Особенно это характерно для Windows 10 версии. В этом случае потребуется пройти службу активации Windows. Иначе и большинство остальных функций будут не доступны (как например: установка и удаление программ, доступ с помощью встроенных браузеров в Интернет, кроме самого сайта производителя ОС Windows — будет идти просто безусловная переадресация).

    Более ранняя windows 7 версия ещё может работать вполне сносно, то и дело напоминая о необходимости проведения активации либо же указывая на то, что пользователь стал жертвой некоей подделки пиратской, которая до сих пор не зарегистрирована и не поставлена на учёт в Microsoft. Отчего лишена возможности получать качественные и доступные обновления.

    Пользователи ПК могут соединить компьютер с операционной системой Windows с другим. Это позволяет совместно использовать ту же сеть, чтобы получить доступ к папкам, файлам, а также другим необходимым вещам по локальной сети или удаленному доступу. К сожалению, некоторые пользователи встречаются «с кодом ошибки: 0x80070035 не найден сетевой путь» при попытке соединиться как гость. Это очень запутанная ошибка. Обычно это происходит, когда сеть функционирует так, как она настроена, но пользователь вводит неправильное имя пути. Каждый путь должен иметь допустимый общий ресурс на удаленном устройстве и иметь разрешение на доступ к тому же ресурсу. Тем не менее разберем по порядку шаги для устранение, когда windows 10/7 не может получить доступ и выдает код ошибки 0x80070035, не найден сетевой путь.

    Как исправить ошибку 0x80070035 Не найден сетевой путь

    Код ошибки 0x80070035 сетевой путь не найден

    1. Проверьте настройки общего доступа

    Прежде всего необходимо убедиться, что ваше устройство правильно используется в сети. Чтобы сделать это, выполните следующие шаги:

    • Нажмите правой кнопкой мыши на локальном диске к которому вы хотите получить доступ и выберите «Свойства«.

    Вход в свойства диска

    • Перейдите на вкладку «Доступ«.
    • Нажмите «Расширенная настройка«.
    • Поставьте галочку «Открыть общий доступ к этой папке«.
    • Убедитесь, что выбрали правильное имя диска.

    Проверьте решена ли проблема, если windows 10 не может получить доступ и выдает ошибку «0x80070035 не найден сетевой путь», то двигаемся дальше.

    Открытие общего доступа к папке

    2. Совместное использование IP-адреса компьютера

    Попробуем обойти ошибку с помощью входа через ip адрес к ресурсу.

    • Введите в поиске, около кнопки пуск, cmd или командная строка и запустите от имени администратора.

    CMD с правами администратора

    • Введите в командную строку команду ipconfig /all.
    • Узнайте ip адрес компа найдя строку IPv4-адрес 192.168.1.5

    Вся сетевая информация cmd

    • Нажмите теперь сочетание кнопок Win+R и введите //192.168.1.5/F, где F доступ к открытому ресурсу.

    Если сетевой путь не найден, и вам выдает ошибку «Вы не можете получить доступ к этой папке…», то шаг 3 поможет вам.

    Вход в локальную сеть по ip адресу

    3. Включить гостевые входы

    Если у вас в Шаге 2 выдало ошибку «Вы не можете получить доступ к этой общей папке, так как политики безопасности вашей организации блокируют гостевой доступ без проверки подлинности. Эти политики помогают защитить ваш компьютер от небезопасных или вредоносных устройств в сети«, то следуйте ниже, чтобы исправить.

    Вы не можете получить доступ к этой общей папке

    Нажмите Win + R и введите gpedit.msc, чтобы открыть групповые политики. Далее перейдите «Конфигурация компьютера» > «Административные шаблоны» > «Сеть» > «Рабочая станция Lanmann«. Далее, с правой стороны нажмите два раза кликом мыши по графе «Включить небезопасные гостевые входы«, чтобы открыть параметры. В новом окне поставьте «Включено«.

    включить небозопасные гостевые входы

    4. Проверка диспетчера устройств

    • Нажмите Win+R и введите devmgmt.msc для входа в диспетчер устройств.

    Диспетчер устройств

    channel

    • Нажмите вкладку «Вид» и поставьте галочку «Показать скрытые устройства«.
    • Далее найдите сетевые адаптеры и раздвиньте список.
    • Может быть конфликт со старыми драйверами сетевых адаптеров, которые не удалились с системы. Удалите все ненужные сетевые адаптеры и перезагрузите компьютер, и система установит драйвера на нужные. Более подробно, как удалить старые и скрытые драйвера, если нет кнопки «показать скрытые устройства«.

    Скрытые сетевые адаптеры

    5. Добавить протокол IPv4 через TCP/IP

    • Нажмите Win+R и введите ncpa.cpl для входа в сетевые подключения.

    Вход в сетевые подключения

    • Нажмите на свое соединение и нажмите правой кнопкой мыши, и выберите «Свойства«.

    Вход в свойства сетевого адаптера

    • На вкладке «Сеть» найдите IP версии 4 (TCP/Ip4) и выделите его мышкой.
    • Нажмите кнопку «Установить«.
    • Выберите «Протокол«.
    • Нажмите «Добавить«.
    • Выберите сетевой «Надежный многоадресный протокол (RMP)».

    Выбрать многоадресный протокол RMP

    6. Изменение параметров сетевой безопасности

    Наконец, вы можете изменить параметр сетевой безопасности, чтобы исправить ошибку «0x80070035 сетевой путь не найден» в Windows 10. Эти шаги заключаются в следующем:

    channel

    • Нажмите Win+R и введите secpol.msc для входа в локальную политику.

    secpol.msc Win+R

    • Перейдите по пути «Локальные политики» > «Параметры безопасности«.
    • Найдите справа в поле «Сетевая безопасность: уровень проверки подлинности LAN Manager» и нажмите на него два раза для открытия.
    • В новом окне выберите проверку «Оправлять LM и NTLM — использовать сеансовую безопасность«.

    Проверьте исправлена ли проблема, когда windows 10/7 не может получить доступ и выдает ошибку «0x80070035 не найден сетевой путь».

    локальная политика безопасности отправлять LM NTLM

    7. Включить поддержку общего доступа к файлам SMB 1

    Один пользователь упомянул в комментариях, что нужно включить поддержку общего доступа к файлам SMB v1/CIFS. Но Вы должны знать, что Microsoft отказалась от этого компонента из-за безопасности и отключила его в новых версия по умолчанию, как устаревший компонент. На данный момент windows 10 использует версии SMB2 и SMB3.  Вы должны понимать, что это временное решение, чтобы получить доступ к папкам и файлов по локальной сети или удаленному доступу. Давайте рассмотрим, как включить SMB1, чтобы дать доступ и исправить ошибку 0x80070035. Также проверим включен ли SMB2/3 и как его включить, если выключен.

    • Нажмите Win + R и введите optionalfeatures.exe

    Быстрый вход в компоненты Windows optionalfeatures

    • В списке найдите «Поддержка общего доступа к файлам SMB 1.0/CIFS» и поставьте галочку, после чего перезагрузите компьютер.

    Включить компонент SMB 1

    Руководство к SMB версий 1, 2, 3

    Вы наверняка захотите узнать, какая версия установлена на данный момент и как отключить или включить ту или иную версия SMB. Вам нужно запустить PowerShell от имени администратора. Запустить можно в поиске меню пуск, набрав PowerShell. Вставьте следующие команды в зависимости, что Вам нужно:

    Протокол SMB версии 1

    Состояние: Get-WindowsOptionalFeature –Online –FeatureName SMB1Protocol
    Отключение: Disable-WindowsOptionalFeature -Online -FeatureName SMB1Protocol
    Включение: Enable-WindowsOptionalFeature -Online -FeatureName SMB1Protocol

    Протокол SMB версии 2

    Состояние: Get-SmbServerConfiguration | Select EnableSMB2Protocol
    Отключение: Set-SmbServerConfiguration –EnableSMB2Protocol $false
    Включение: Set-SmbServerConfiguration –EnableSMB2Protocol $true

    Протокол SMB версии 3

    Состояние: Get-SmbServerConfiguration | Select EnableSMB3Protocol
    Отключение: Set-SmbServerConfiguration –EnableSMB3Protocol $false
    Включение: Set-SmbServerConfiguration –EnableSMB3Protocol $true
    • На скрине ниже я проверил включен ли SMB2 и он мне дал ответ True — Включен, если будет False — отключен.

    SMB2 включен

    Ниже один пользователь написал, что при проверке SMB3 выдается ошибка «Set-SmbServerConfiguration : Не удается найти параметр, соответствующий имени параметра «EnableSMB3Protocol«. В этом случае вы вводите команду ниже в PowerShell (от имени админа) и смотрим статусы Smb3: 0-выкл, 1-вкл.

    1. Get-ItemProperty HKLM:SYSTEMCurrentControlSetServicesLanmanServerParameters | ForEach-Object {Get-ItemProperty $_.pspath}
    2. Если у вас нет графы SMB3, как на скрине ниже, то введите Get-SmbServerConfiguration | Select EnableSMB3Protocol
    3. Перезапустите PowerShell от имени администратора и введите команду 1. SMB3 появится у вас в графе. Если значение 0, то введите ниже команду для его активации.
    4. Set-ItemProperty -Path "HKLM:SYSTEMCurrentControlSetServicesLanmanServerParameters" SMB3 -Type DWORD -Value 1 –Force

    Перезагрузите ПК и перепроверьте статус SMB3, включился ли он.

    Активация протокола SMB3

    Смотрите еще:

    • Резервная копия локальной групповой политики в Windows 10
    • Как узнать IP-адрес компьютера
    • Как очистить кэш DNS в Windows
    • Как сбросить настройки сети
    • Как изменить имя профиля сети в Windows

    [ Telegram | Поддержать ]

    Людям, которые владеют несколькими компьютерами, часто приходится объединять устройства в единую локальную сеть. Однако после настройки оборудования при попытке открыть папку подключенного ПК отображается ошибка 0x80070035 с сообщением о том, что сетевой путь не найден в Windows 10. Проблема помешает человеку получить доступ к компьютеру, а затем Проблемы следует устранять как можно быстрее, предварительно ознакомившись с причинами произошедшего.

    0x80070035 – системная ошибка, ограничивающая доступ к ПК, находящемуся в той же локальной сети, что и другой компьютер. Пока проблема не будет решена, NAS нельзя открыть.

    скриншот_1

    Эти типы ошибок возникают по следующим причинам:

    • отсутствие обновленных драйверов для сетевой карты;
    • отключить совместное использование;
    • гостям запрещен вход;
    • отключена поддержка SMB v1 / CIFS;
    • сбой в реестре;
    • вмешательство брандмауэра Windows 10;
    • полное пространство для хранения кеша DNS;
    • неверные настройки сетевой безопасности.

    Наличие большого количества возможных причин проблемы вынуждает пользователя тратить много времени на устранение неполадок. Однако ошибка все же исправляется при соблюдении всех требований инструкции.

    скриншот_2

    Способы исправления проблемы

    Не существует универсального решения проблемы отказа в доступе к NAS. Но есть несколько вариантов развития событий. В процессе решения проблемы рекомендуется учитывать наиболее вероятные причины проблем (изменение настроек доступа) и только после этого переходить к радикальным мерам, таким как сброс параметров.

    screenshot_3

    Проверка настройки общего доступа

    Чтобы исправить ошибку, вы должны сначала проверить свои настройки. Хранилище, которое нельзя открыть, может быть отказано в доступе с другого устройства. Для решения проблемы вам потребуются:

    • Щелкните правой кнопкой мыши каталог, который нельзя открыть.

    screenshot_4

    • Выберите «Свойства».

    screenshot_5

    • Зайдите в раздел «Вход».

    screenshot_6

    • Откройте дополнительные настройки.

    screenshot_7

    • Установите флажок «Открыть общий доступ» и сохраните изменение параметра.

    screenshot_8

    При доступе к расширенным настройкам Windows может потребовать ввести пароль, так как доступ к разделу осуществляется только с правами администратора. После успешного сохранения настроек необходимо проверить, исчезла ли ошибка.

    Если проблема не исчезнет, ​​перейдите к следующему шагу:

    • Откройте «Панель управления» через «Поиск».

    screenshot_9

    • Зайдите в раздел интернет-соединения.

    screenshot_10

    • Откройте «Центр управления сетями и общим доступом».

    screenshot_11

    • Заходим в параметры доступа.
    • Включите обнаружение сети, а также включите общий доступ.

    screenshot_12

    Важный. Не забудьте объединить компьютеры в группу, выбрав личный профиль или домашнюю учетную запись.

    Чаще всего ошибка исправляется после первого этапа. Но если проблема не исчезнет, ​​есть еще много вариантов решения проблемы.

    Совместное использование IP-адреса компьютера

    Чтобы один компьютер мог получить доступ к другому в сети, необходимо настроить совместное использование IP-адреса. Это делается через командную строку и меню «Выполнить».

    Инструкции:

    • Нажмите клавиши Win + R».
    • Введите запрос «cmd».

    screenshot_13

    • Введите команду «ipconfig / all» через KS».

    screenshot_14

    • Скопируйте адрес, указанный перед записью «IPv4-адрес».

    screenshot_15

    • Снова откройте меню «Выполнить».

    screenshot_16

    • Введите скопированный адрес и добавьте букву «F» после «/». Вы должны получить приглашение в формате «//192.168.1.5/F».

    screenshot_17

    Не забывайте нажимать клавишу Enter после ввода каждой команды. В противном случае изменения не сохранятся. Но даже при соблюдении всех требований инструкции на экране может появиться сообщение об ограничении доступа. Затем вы должны включить гостевой вход.

    Включение гостевых входов

    Этот параметр помогает в случае сбоя меню «Выполнить» при попытке настроить совместное использование IP-адреса. Для решения проблемы вам потребуются:

    • Нажмите «Win + R».
    • Введите запрос «gpedit.msc».

    screenshot_18

    • Откройте раздел с конфигурацией ПК, затем перейдите в «Lanmann Workstation» (можно воспользоваться поиском).
    • В открывшемся окне «Включить небезопасный гостевой вход» установите значение «Включено».

    screenshot_19

    Теперь хранилище должно открыться без отказа в доступе. И если ограничения сохранены, есть смысл проверить статус сетевой карты.

    Проверка Диспетчера устройств

    Одна из наиболее частых причин ошибки – конфликт драйверов сетевой карты. Программное обеспечение необходимо обновить или переустановить. Для этого вам понадобятся:

    • Откройте диспетчер устройств.

    screenshot_20

    • Во вкладке «Просмотр» включите отображение скрытого оборудования.
    • В разделе с сетевыми адаптерами щелкните правой кнопкой мыши используемый сетевой адаптер.

    screenshot_21

    • Выбираем пункт «Обновить драйвер».

    screenshot_22

    В примечании. Чтобы перейти в диспетчер устройств, вы можете использовать поиск, меню «Пуск» или ввести запрос «devmgmt.msc» через окно «Выполнить».

    screenshot_23

    не исключено, что при попытке обновить ПО пользователь увидит сообщение об отсутствии обновлений. В этом случае вам нужно будет удалить и переустановить драйверы. Если это действие не удалось, рекомендуется выполнить установку вручную, предварительно скачав дистрибутив ПО с официального сайта производителя сетевой карты.

    Добавление протокола IPv4 через TCP/IP

    Проблема может быть связана с неверно установленными настройками сетевого протокола. Пользователь должен включить IPv4, выполнив следующие инструкции:

    • Запустите меню «Выполнить».
    • Введите команду «ncpa.cpl».

    screenshot_24

    • Щелкните правой кнопкой мыши имя сетевого подключения.
    • Открыть Свойства».

    screenshot_25

    • В разделе «Сеть» установите флажок «IP Version 4 (TCP / Ip4)» и нажмите «Установить».

    screenshot_26

    • Выберите «Протокол» в качестве типа сетевого компонента, нажмите «Добавить» и включите надежный протокол многоадресной рассылки.
    • Сохраните ваши настройки.

    screenshot_27

    Впоследствии компьютеры в локальной сети будут подключаться с использованием правильного протокола IPv4. Если у вас все еще есть проблемы, проверьте настройки безопасности.

    Изменение параметров сетевой безопасности

    доступ к папке на другом компьютере может быть заблокирован настройками безопасности. Их необходимо изменить:

    • Введите команду «secpol.msc» в окне «Выполнить».

    screenshot_28

    • Перейдите в «Настройки безопасности» через каталог локальной политики.

    screenshot_29

    • Откройте политику с уровнем аутентификации LAN Manager.
    • Подтвердите использование безопасности сеанса, отправив LM и NTLM.

    screenshot_30

    После изменения параметров необходимо нажать кнопку «Применить» и только потом «ОК». Если вы этого не сделаете, ваши настройки безопасности останутся прежними, и ошибка 0x80070035 никуда не исчезнет.

    Включение поддержки общего доступа к файлам SMB 1

    Проблема с кодом 0x80070035 может быть вызвана отключением поддержки доступа к сетевым файлам. Чтобы это исправить, вам следует:

    • Запустить окно «Выполнить».
    • Введите запрос «optionalfeatures.exe».

    screenshot_31

    • Установите флажок для общего доступа к файлам SMB 1.0 / CIFS.
    • Сохраните изменения.

    screenshot_32

    После этого остается проверить, исправлена ​​ли ошибка. И если это продолжает ощущаться, нужно переходить к следующему сценарию.

    Отключение антивируса и брандмауэра

    Доступ к одному из компьютеров в локальной сети напрямую связан с работой антивирусных приложений. Часто они не позволяют открыть интересующую папку, заблокировав ее. Для начала нужно отключить брандмауэр Windows 10:

    • Найдите свой брандмауэр через строку поиска.

    screenshot_33

    • Зайдите в раздел, чтобы включить и выключить защитник.

    screenshot_34

    • Подтвердите отключение.
    • Сохраните ваши настройки.

    screenshot_35

    Затем проверьте, доступен ли доступ к «проблемному» компьютеру из локальной сети. Если ничего не изменилось, отключите или удалите антивирусную программу (Kaspersky, Avast, Dr.Web и т.д.).

    Отключение протокола IPv6

    Часто включения IPv4 недостаточно для решения проблемы. Он конфликтует с альтернативным стандартом IPv6. Чтобы отключить «конфликтующий» протокол, сделайте следующее:

    • Откройте Центр управления сетью по аналогии с инструкцией для IPv4 (шаги 1-5).

    screenshot_36

    • Снимите флажок IPv6.
    • Сохраните изменения.

    screenshot_37

    На всякий случай перезагрузите компьютер. Так что осталось проверить, открыт ли доступ к сетевому хранилищу.

    Очищаем кэш и сбрасываем настройки

    Окончательное решение проблемы встроенными средствами, которое предполагает очистку временных данных DNS. Для этого нужно открыть командную строку, а затем ввести несколько запросов один за другим:

    • ipconfig / flushdns;
    • ipconfig / release;
    • сброс netsh winsock;
    • netsh int ip reset.

    screenshot_38

    После перезагрузки компьютера проблема должна быть решена. Если этого не произошло, возникновение ошибки точно не связано с программными и аппаратными настройками компьютера.

    Неполадки вашего провайдера

    очень вероятно, что вы получите ошибку 0x80070035 из-за проблем с вашим интернет-провайдером. Они вызваны профилактическим обслуживанием или неисправностью системы. Рекомендуется позвонить в службу поддержки компании, предоставляющей услуги доступа в Интернет. Во время консультации со специалистом необходимо подробно описать проблему и предоставить информацию о коммутаторе, который используется для локальной сети.

    Источник изображения: it-tehnik.ru

    При попытке подключения к каким-либо сетевым ресурсам (другому ПК, сетевому принтеру, мобильному устройству и др.) юзер может встретить сообщение «Не найден сетевой путь в Windows» с кодом ошибки 0x80070035. Проблема может быть вызвана различными факторами, наиболее массовым из которых является блокировка антивирусом или брандмауэром ПК сетевого доступа к нужному ресурсу. Рассмотрим суть проблемы и варианты её решения.

    • Причины ошибки с кодом 0x80070035
    • Как исправить ошибку «Не найден сетевой путь в Windows 10»
    • Временно отключите ваш антивирус и брандмауэр
    • Убедитесь, что ваши диски находятся в общем доступе
    • Измените настройки сетевой безопасности в Windows 10
    • Включите Enable NetBIOS через TCP/IP
    • Удалите скрытые сетевые адаптеры
    • Включите опцию обнаружения сети
    • Настройте пароли в Диспетчере учётных данных
    • Отредактируйте ветку системного реестра для устранения ошибки 0x80070035
    • Сбросьте сетевые настройки
    • Ещё ряд пользовательских решений
    • Заключение

    Ошибка 0x80070035

    Причины ошибки с кодом 0x80070035

    Такая проблема может проявляет себя практически на всех современных версиях ОС Windows. Обычно она вызвана следующими причинами:

    • Антивирус или брандмауэр ПК блокирует доступ к нужному сетевому ресурсу;
    • К необходимому диску (папке) не предоставлен общий сетевой доступ;
    • Имеется физическая неисправность роутера или повреждение сетевых кабелей;
    • Отключены службы ОС Виндовс, ответственные за работу сетевых компонентов;
    • Установлены другие некорректные настройки сетевого подключения.

    На Win 10 проблема может быть вызвана одним из ранних обновлений, вводящим запрет на использование пустых паролей при доступе к требуемым сетевым ресурсам.

    Читайте также: Critical Service Failed в Windows 10 — как исправить ошибку.

    Как исправить ошибку «Не найден сетевой путь в Windows 10»

    Разберёмся с перечнем различных способов, позволяющих исправить проблему с кодом 0x80070035. Все из перечисленных советов можно самостоятельно применить на своем ПК.

    Временно отключите ваш антивирус и брандмауэр

    Наиболее частой причиной дисфункции является блокировка сетевого подключения к другому ПК со стороны системного антивируса или брандмауэра. Временно отключите последние с целью убедиться, что они не являются факторами возникновения проблемы.

    Порядок действий:

    1. Для брандмауэра это делается запуском «Панели Управления» и переходом в «Система и Безопасность».
    2. Далее выберите «Брандмауэр Защитника Windows».
    3. Нажмите на опцию слева сверху «Включение и отключение брандмауэра…».
    4. Выберите опции отключения брандмауэра, и перезагрузите ваш PC.

    Также отключите брандмауэры сторонних программ, уровня «Comodo Firewall» и аналогов.

    Убедитесь, что ваши диски находятся в общем доступе

    Не «расшареные» диски ПК могут выступать причинами ошибки «Не найден сетевой путь». Для исправление проблемы:

    1. Откройте Проводник, наведите курсор на нужный диск, нажмите ПКМ мышки, и выберите «Свойства».
    2. Перейдите во вкладку «Доступ», и если там стоит статус «Нет общего доступа», тогда нажмите на «Расширенная настройка», и активируйте опцию «Открыть общий доступ…».
    3. Нажмите на «Ок», после чего перезагрузите систему.

    Опция открытия общего доступа

    Активируйте общий доступ к нужному диску (папке)

    Это может быть полезным: Ошибка файловой системы 2147219196 в Windows 10 как исправить.

    Измените настройки сетевой безопасности в Windows 10

    Нажмите на Win+R, введите secpol.msc. Перейдите на «Локальные политики», потом «Параметры безопасности», затем «Сетевая безопасность: уровень проверки подлинности LAN Manager». Здесь выберите опцию «Отправлять LM и NTLM…» (с сеансовой безопасностью) и перезагрузите ПК.

    Окно свойств сетевой безопасности

    Включите Enable NetBIOS через TCP/IP

    В некоторых случаях необходимо ввести автоматическую активацию протокола для работы в локальных сетях NetBIOS. Для этого:

    1. Нажмите на Win+R, введите там ncpa.cpl.
    2. Выберете ваше активное сетевое подключение, наведите на него курсор мышки, нажмите ПКМ, после чего выберите «Свойства».
    3. Найдите компонент IP 4 версии, и дважды кликните на нём.
    4. Откроется окно, в котором внизу нажмите на «Дополнительно», после чего перейдите на вкладку «Wins». В опции «Параметры NetBIOS» активируйте параметр «Включить NetBIOS через TCP/IP».
    5. Перезагрузите ПК для сохранения изменений.

    Окно дополнительных параметров TCP/IP

    Рекомендую также проверить, работает ли служба NetBIOS. Нажмите на Win+R, наберите services.msc. В списке открывшихся служб найдите «Модуль поддержки NetBIOS через TCP/IP», дважды кликните на ней, и в её свойствах установите тип запуска на «Автоматически», это поможет решить ошибку с кодом 0x80070035.

    Автоматический тип запуска

    Удалите скрытые сетевые адаптеры

    В некоторых случаях скрытые сетевые виртуальные адаптеры могут блокировать корректное сетевое подключение к другому ПК. Нам необходимо их удалить, для этого:

    1. Нажмите на Win+R, введите devmgmt.msc и нажмите на Enter.
    2. В перечне устройств кликните на «Сетевые адаптеры».
    3. Затем вверху нажмите на «Вид», после чего на «Показать скрытые устройства». Если таковые обнаружатся (они имеют блеклый оттенок), тогда наведите на них курсор, кликните ПКМ, и выберите «Удалить устройство».
    4. Перезагрузите ваш ПК для сохранения изменений.

    Включите опцию обнаружения сети

    Перейдите в «Панель управления», потом «Сеть и Интернет», далее в «Центр управления сетями». Слева выберите «Изменить дополнительные параметры…», и активируйте опцию «Включить сетевое обнаружение». Сохраните произведённые изменения, это может помочь избавиться от проблемы с кодом 0x80070035.

    Опция сетевого обнаружения

    Задействуйте сетевое обнаружение

    Настройте пароли в Диспетчере учётных данных

    Перейдите в «Панель управления», в строке поиске справа сверху введите «Диспетчер учётных данных», кликните на найденный результат. Здесь нажмите на «Учётные данные Виндовс», а затем на надпись «Добавить учётные данные Windows». Последовательно, один за другим, введите пользовательское имя и пароль для каждой машины, подключённой к сети. Убедитесь, что каждое имя и пароль, набираемые вами, используются для входа на требуемый ПК (или сетевую локацию).

    Данные для PC

    Отредактируйте ветку системного реестра для устранения ошибки 0x80070035

    В строке поиска панели задач введите regedit — ввод. Перейдите по пути:

    пт1

    Найдите там значение, AllowInsecureGuestAuth, и измените его показатель с 0 на 1. Сохраните изменения, и перезагрузите PC.

    Сбросьте сетевые настройки

    Запустите от админа командную строку, и последовательно наберите следующие команды:

    Команда ipconfig

    Ещё ряд пользовательских решений

    По отзывам пользователей, также могут помочь следующие способы:

    • Если пользователи сети имеют русские имена (записанные кириллицей), измените имена учетных записей пользователей на латинские аналоги;
    • Удалите обновление КВ3172729;
    • Проверьте работоспособность вашего роутера. Выключите его на пару секунд, а затем включите устройство обратно.

    Рекомендуем к прочтению: Срок действия вашей лицензии Windows 10 истекает что делать.

    Заключение

    Описанная выше проблема обычно вызвана различными неполадками в сетевых компонентах ПК, и наиболее часто – блокировкой сетевого подключения со стороны брандмауэра Виндовс. Выполните перечисленные советы (обратив особое внимание на самые первые из них), это поможет решить ошибку «Не найден сетевой путь в Windows 10» с кодом в уведомлении 0x80070035 на вашем ПК.

    Понравилась статья? Поделить с друзьями:

    Вот еще несколько интересных статей:

  • Windows 10 не видит компьютеры в сети 0x80004005
  • Windows 10 не видит компьютеры в локальной сети после обновления
  • Windows 10 не видит компьютеры linux в сети
  • Windows 10 не видит колонки устройства вывода не найдены
  • Windows 10 не видит колонки bluetooth

  • 0 0 голоса
    Рейтинг статьи
    Подписаться
    Уведомить о
    guest

    0 комментариев
    Старые
    Новые Популярные
    Межтекстовые Отзывы
    Посмотреть все комментарии
